| 储能政策

山东:进一步优化新型储能等项目接入管理

来源:国网山东省电力公司

时间:2026-02-04

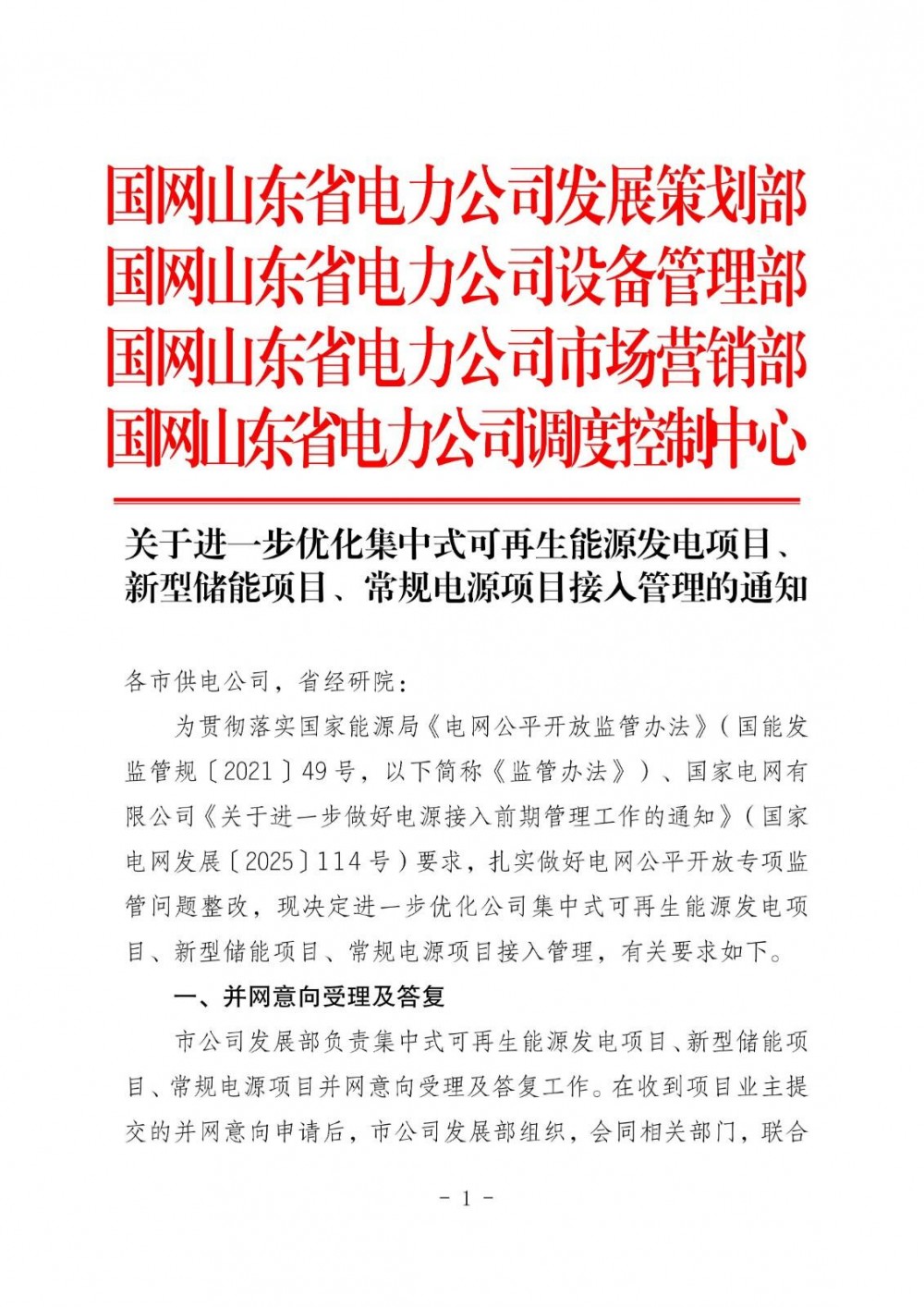

2月2日,国网山东省电力公司发布了《关于进一步优化集中式可再生能源发电项目、新型储能项目、常规电源项目接入管理的通知》。

通知内容涵盖并网意向受理与答复、接入系统设计方案受理与答复、接入系统设计方案研究与答复以及接网协议签订等环节。

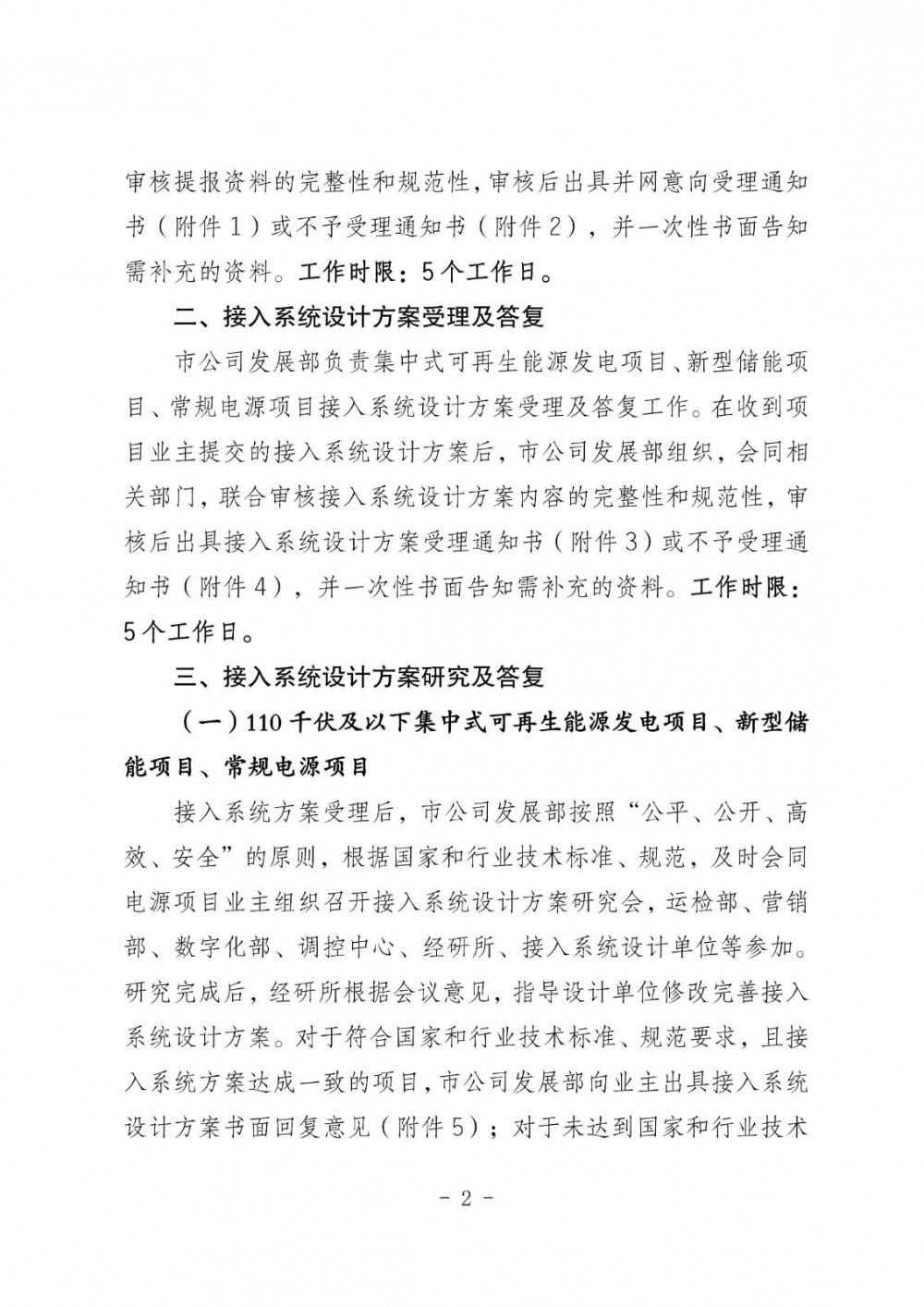

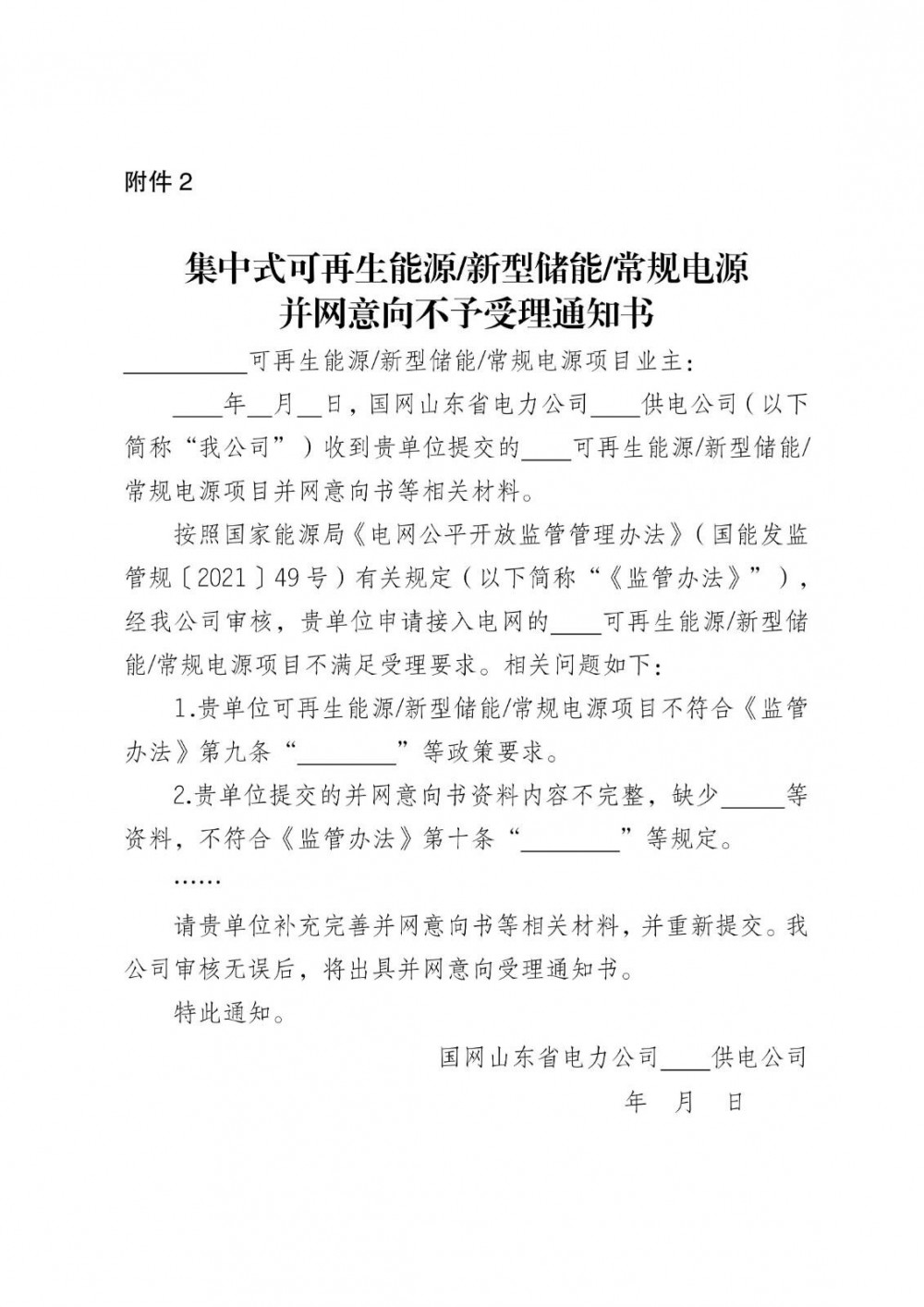

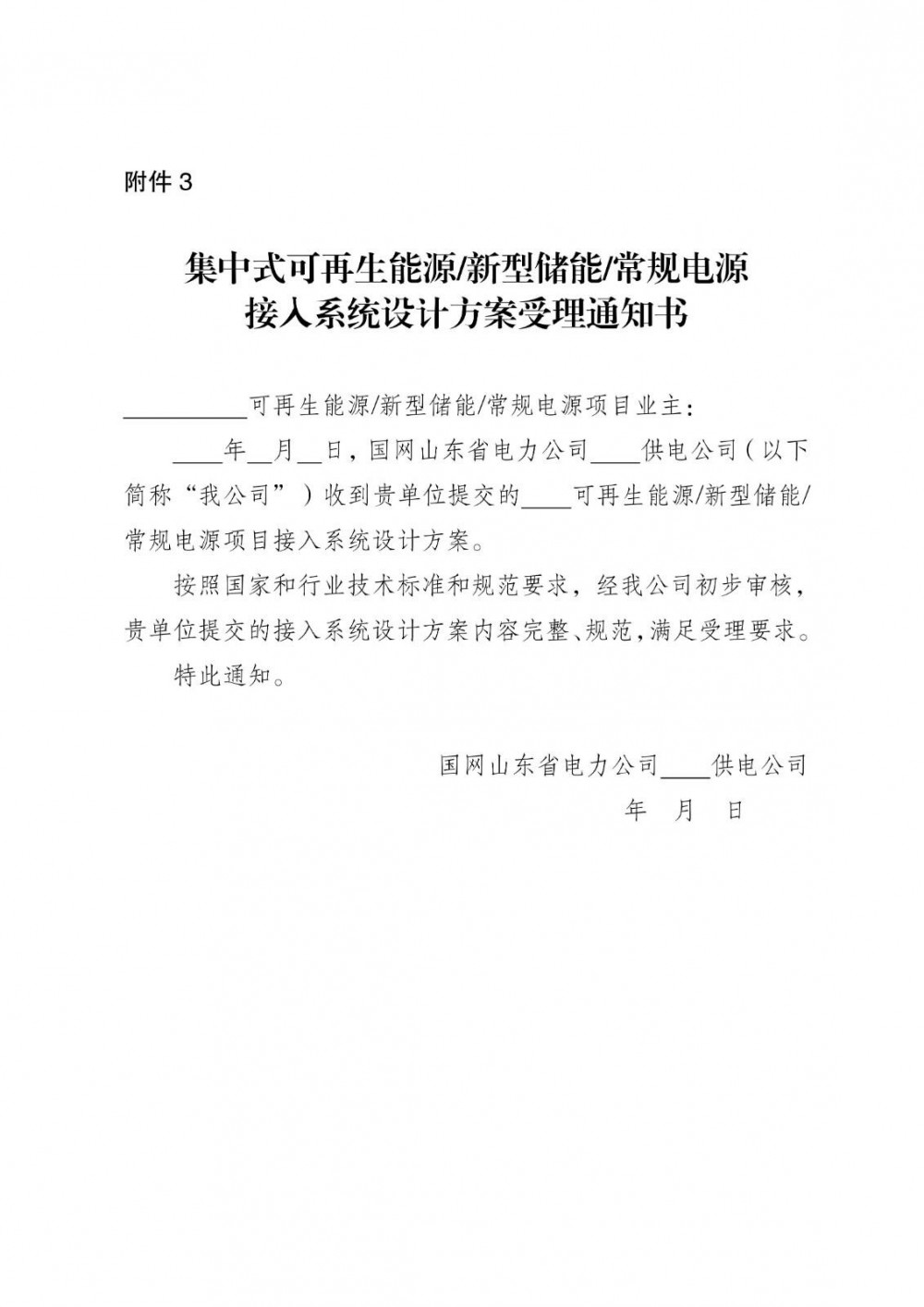

集中式可再生能源发电项目、新型储能项目、常规电源项目并网意向受理及答复、接入系统设计方案受理及答复工作时限均为为5个工作日。

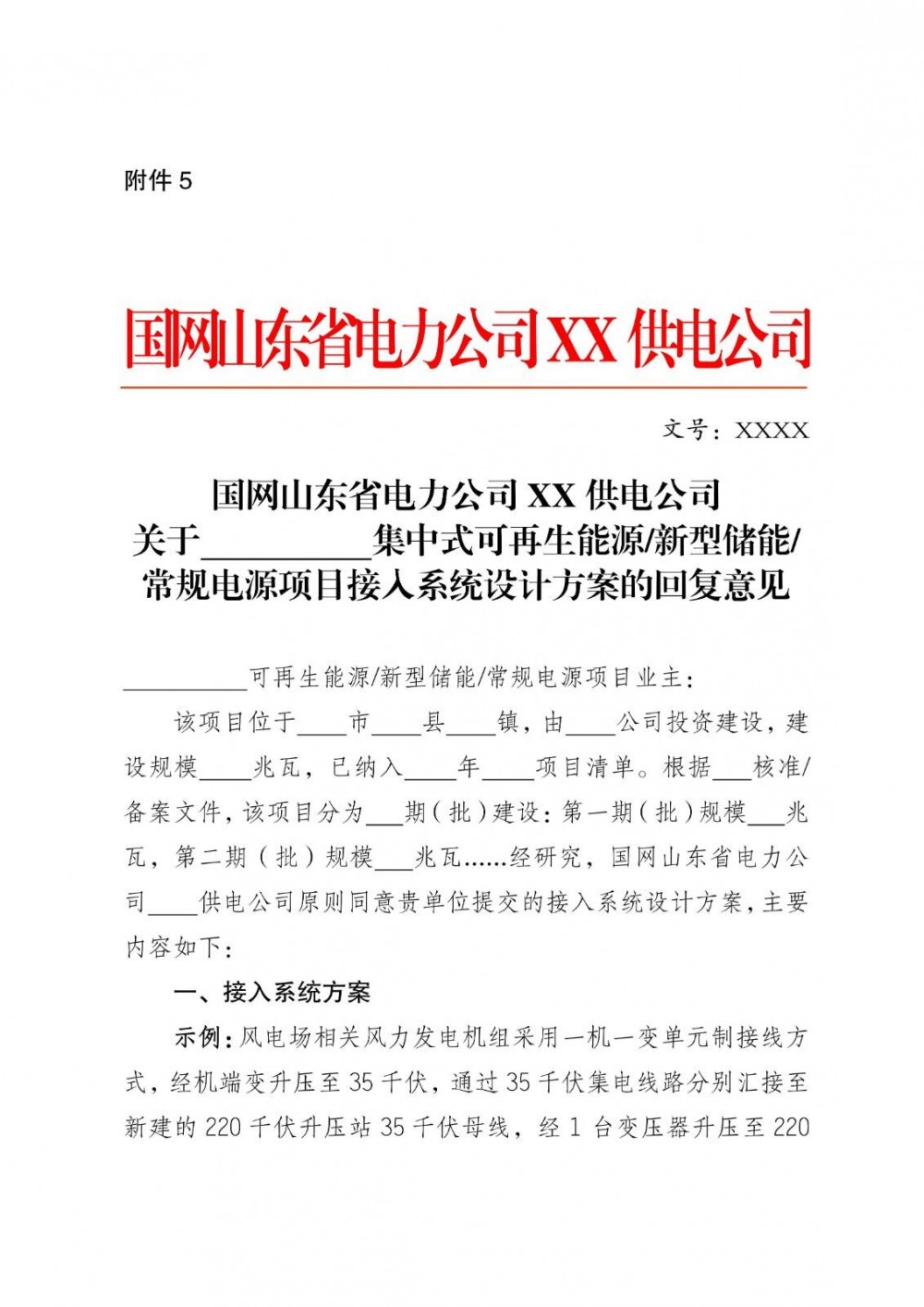

接入系统设计方案的研究与答复时限根据电压等级划分如下:

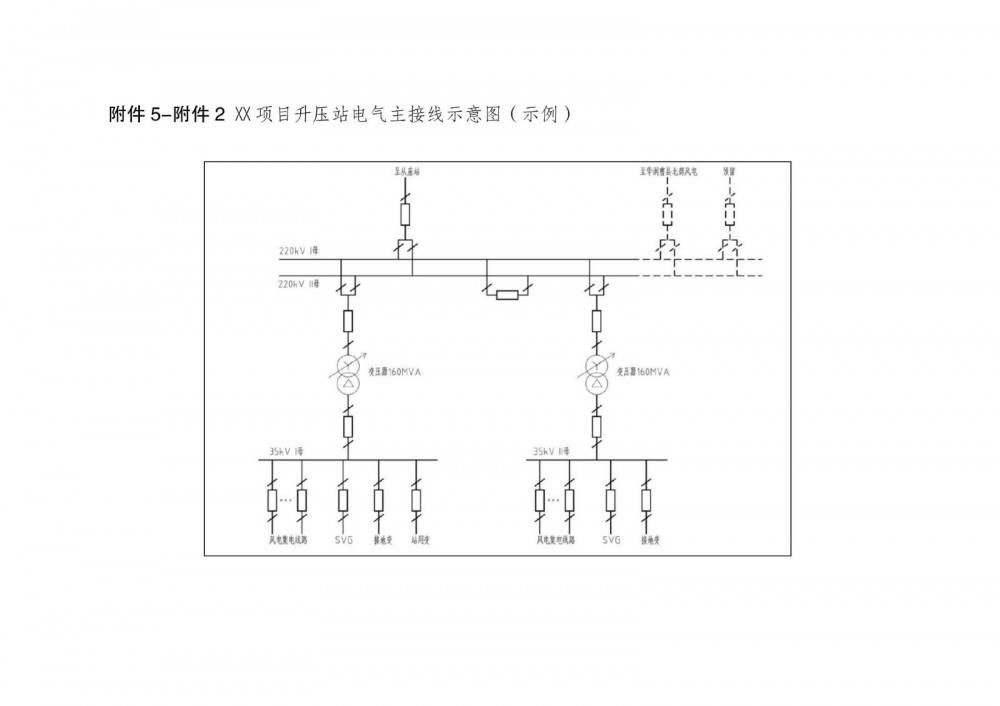

110千伏及以下项目:110千伏电源项目为30个工作日,35千伏及以下电源项目为20个工作日。

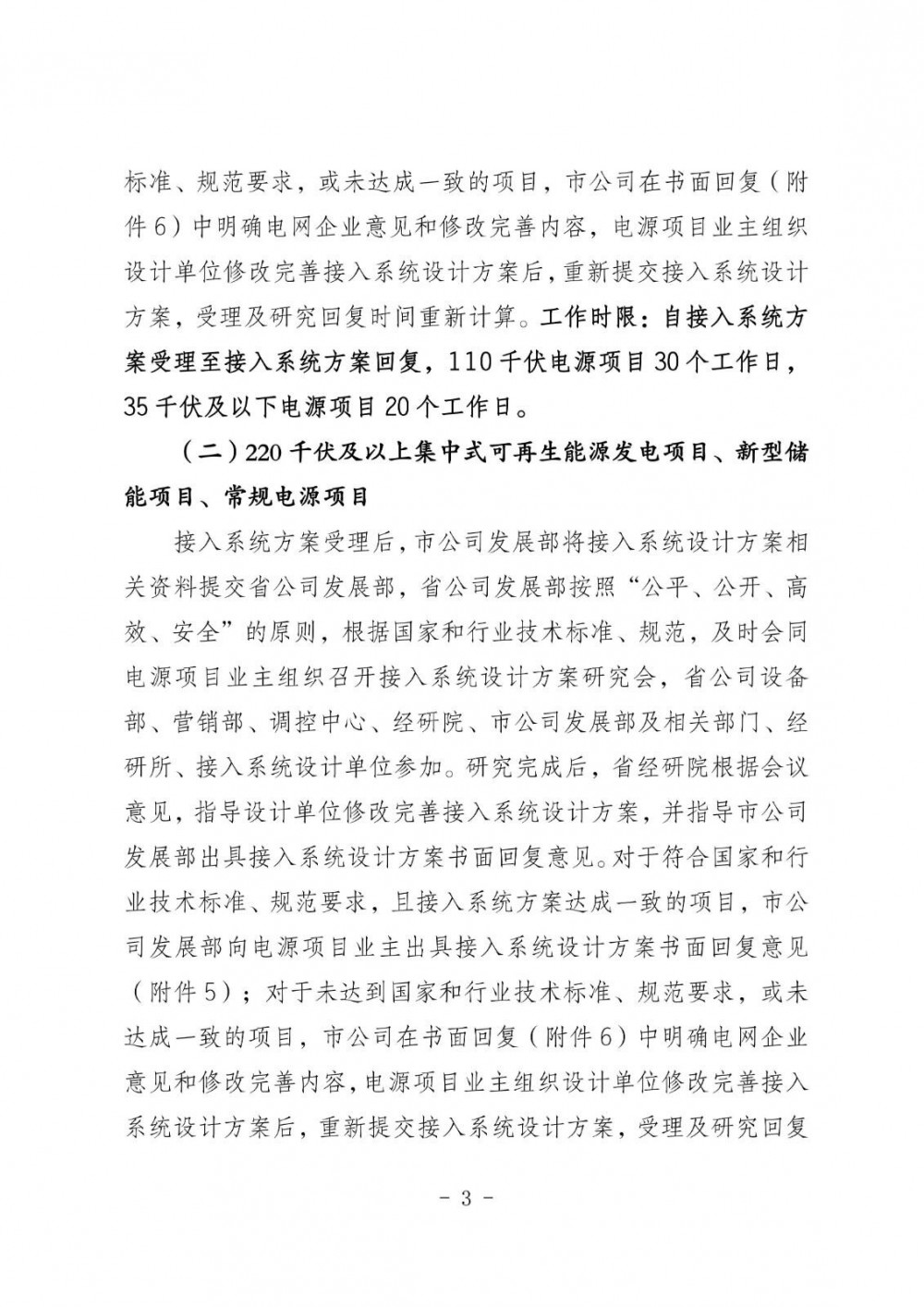

220千伏及以上项目:500千伏及以上电源项目为40个工作日;220千伏电源项目则分阶段执行,包括提交材料至省公司(5个工作日)、召开研究会(10个工作日)及出具书面回复(15个工作日)。

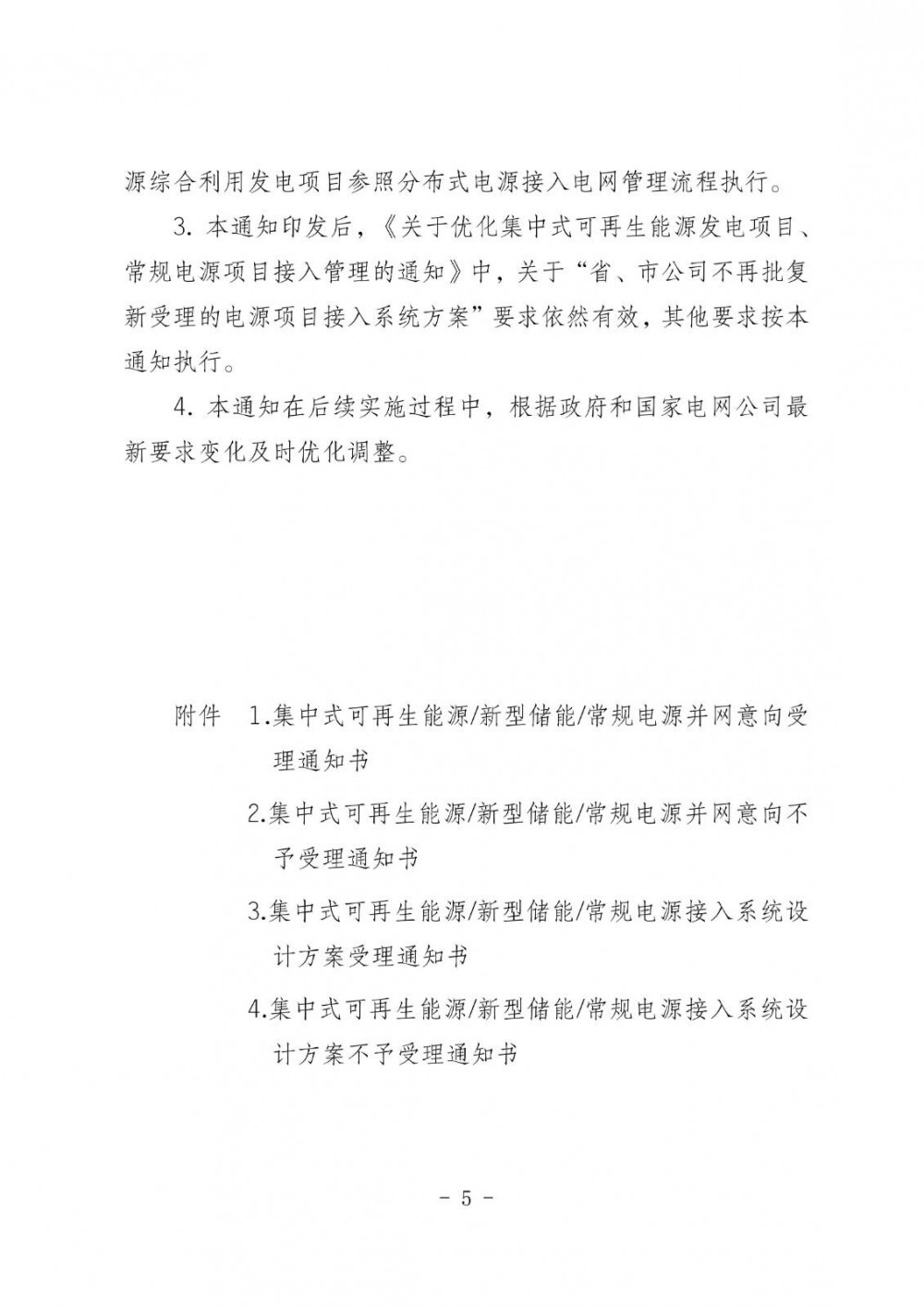

通知指出,核电与抽水蓄能项目参照本通知执行,而35千伏及以下资源综合利用发电项目则参照分布式电源接入管理流程执行。

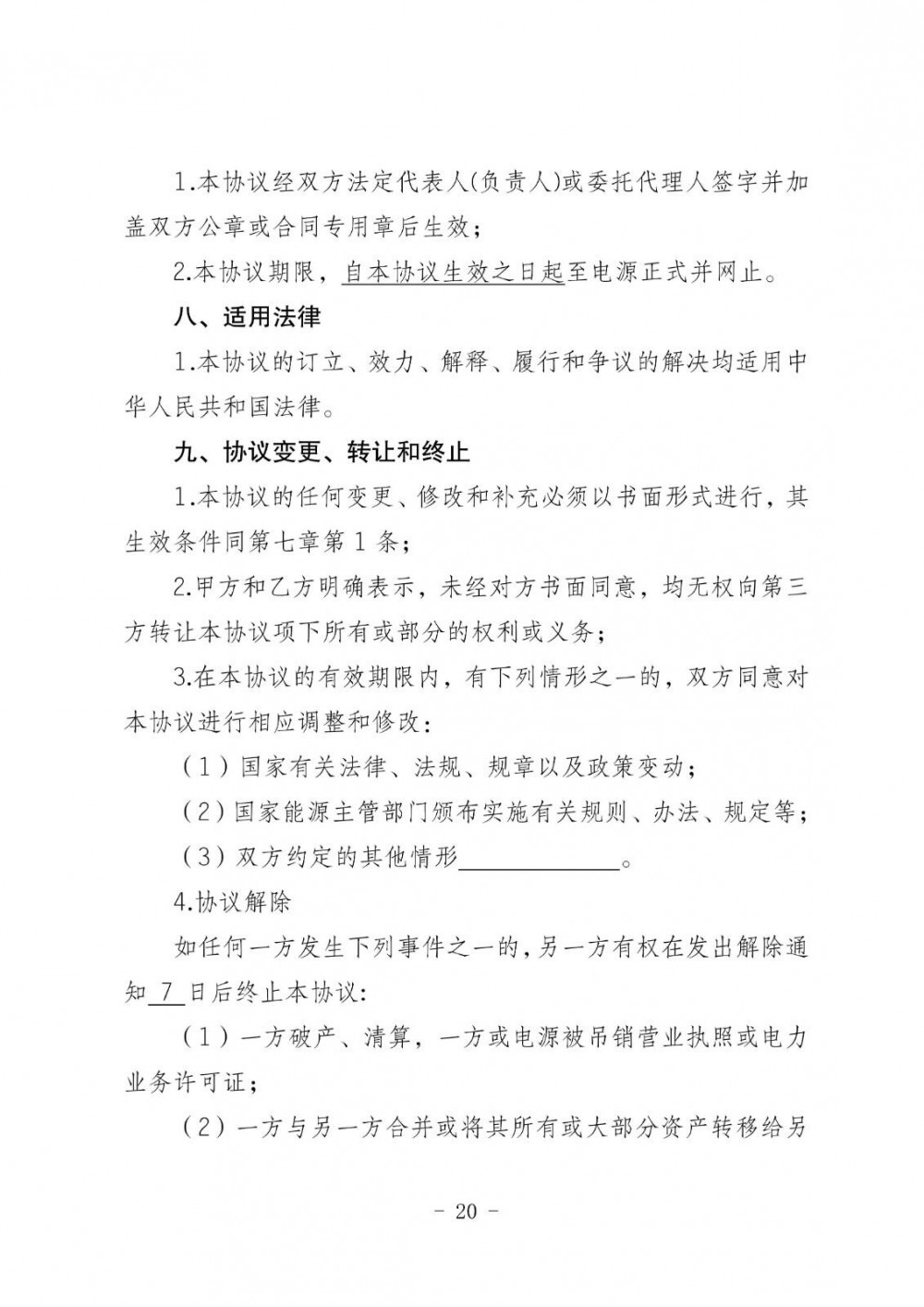

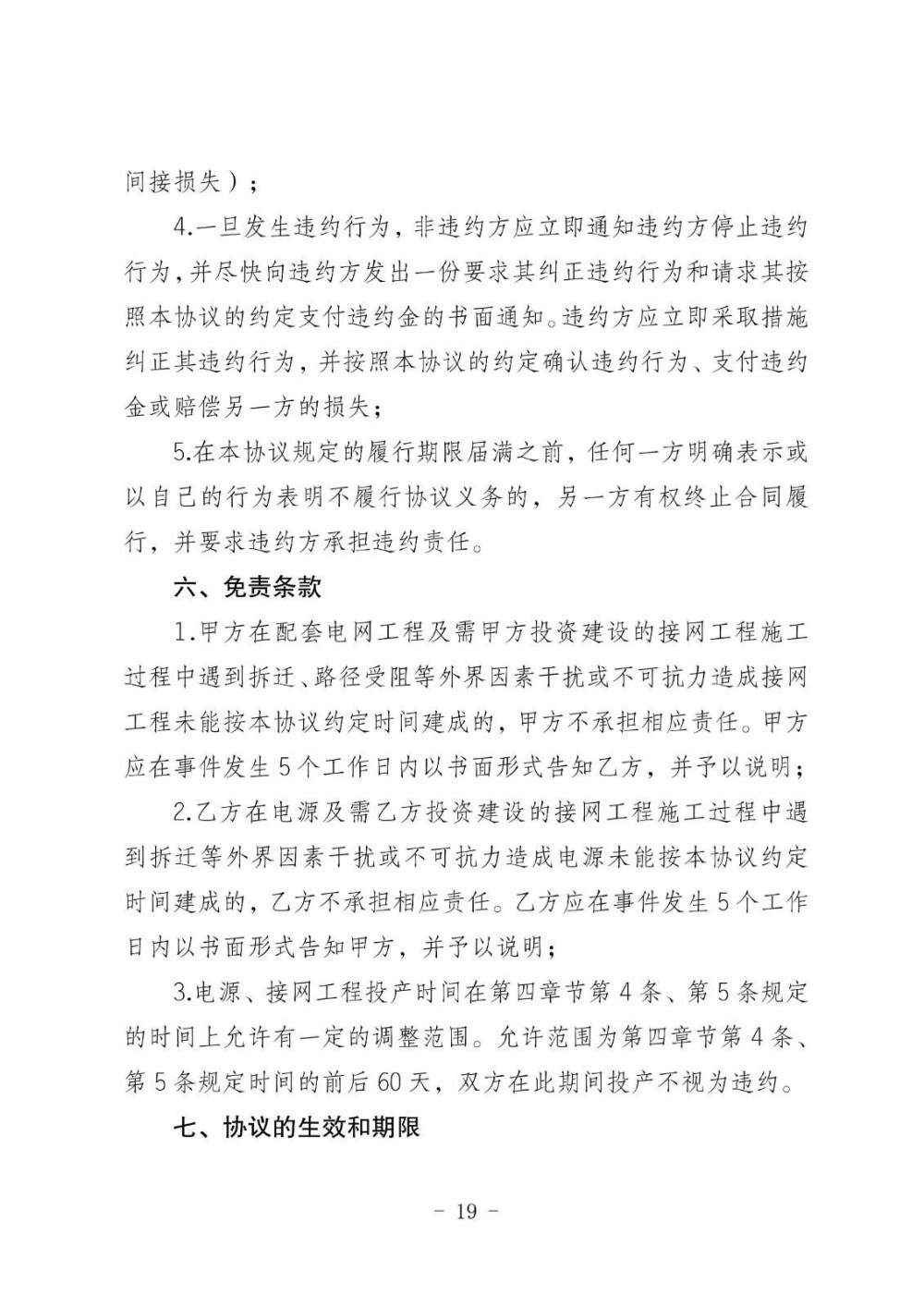

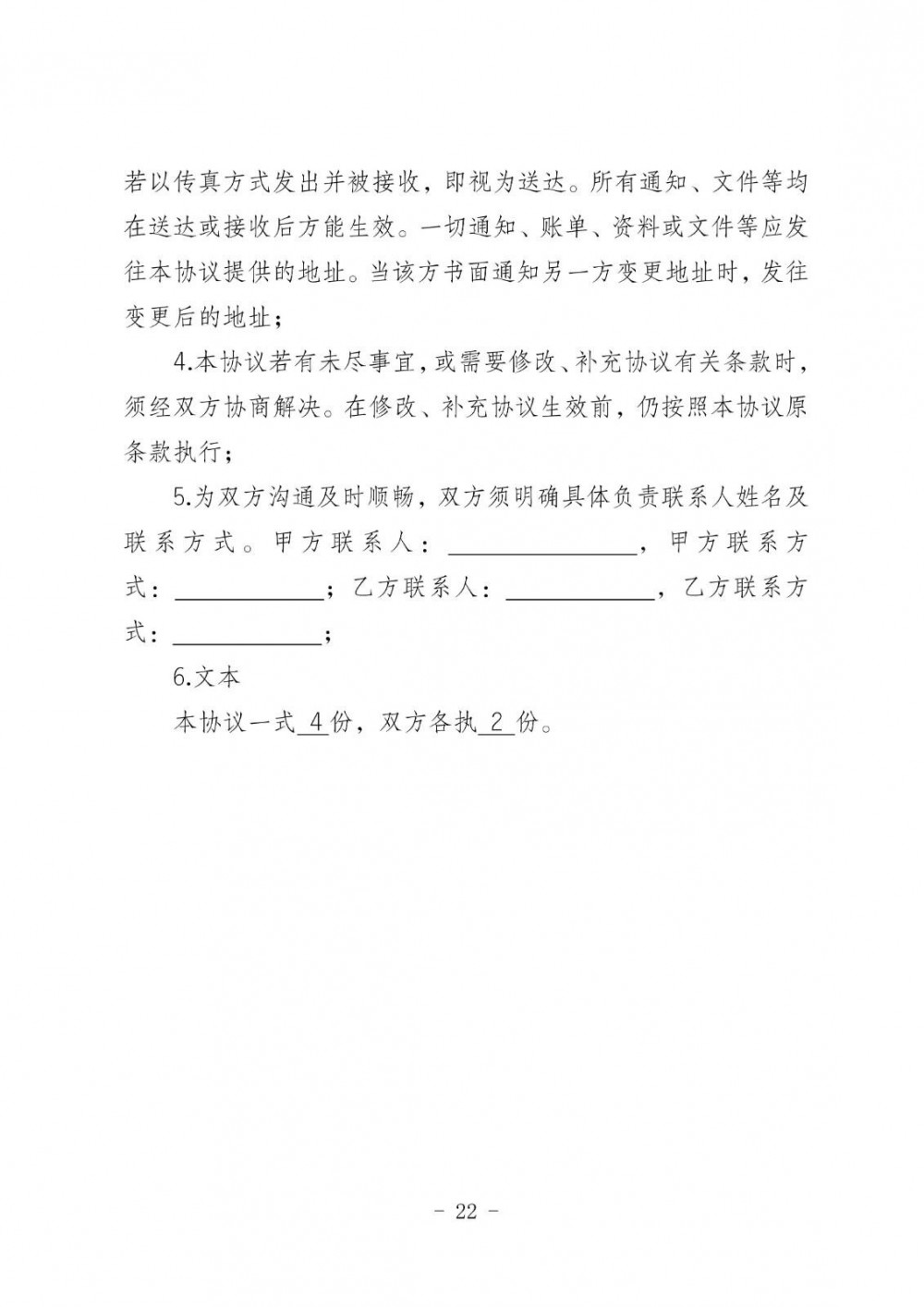

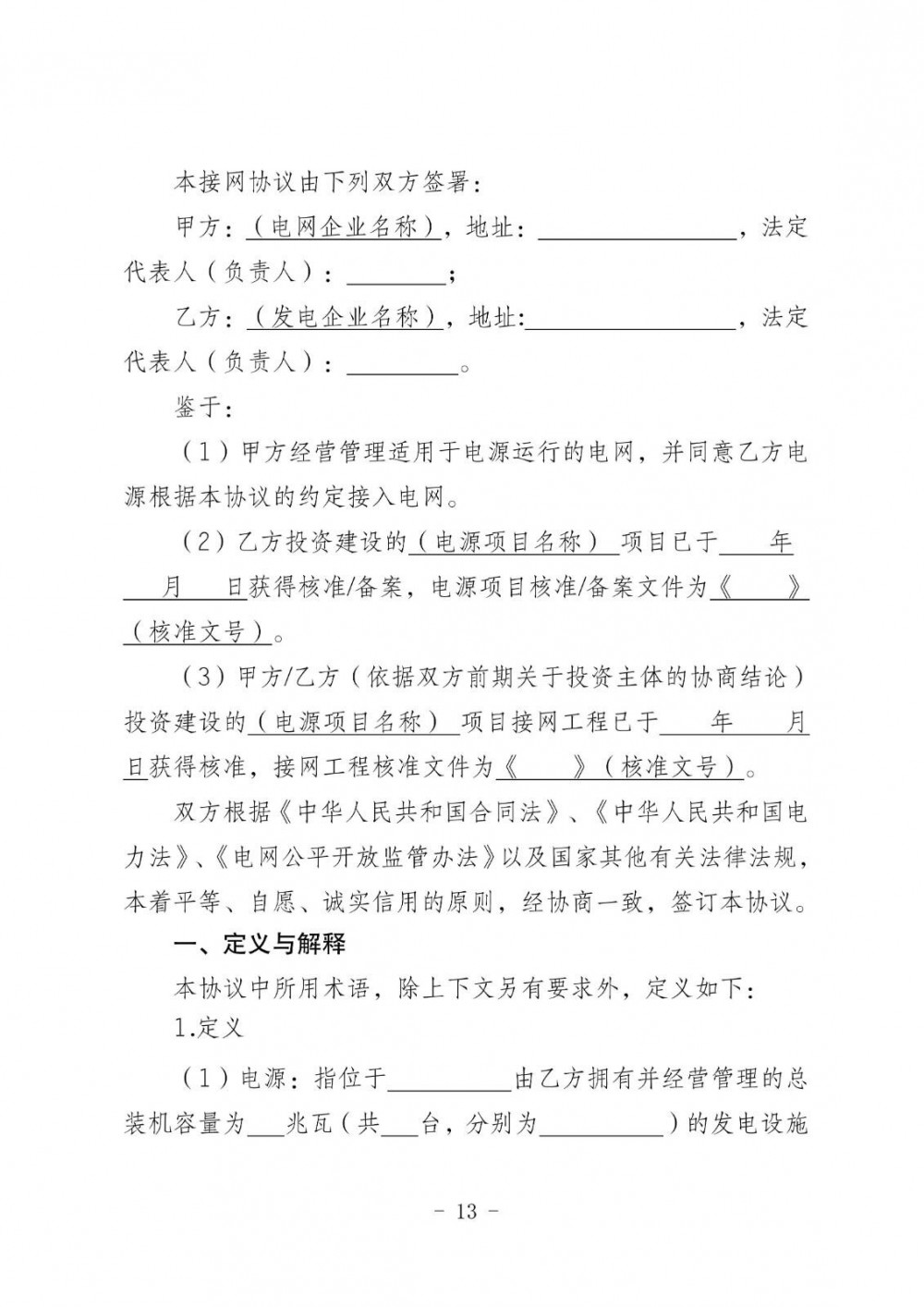

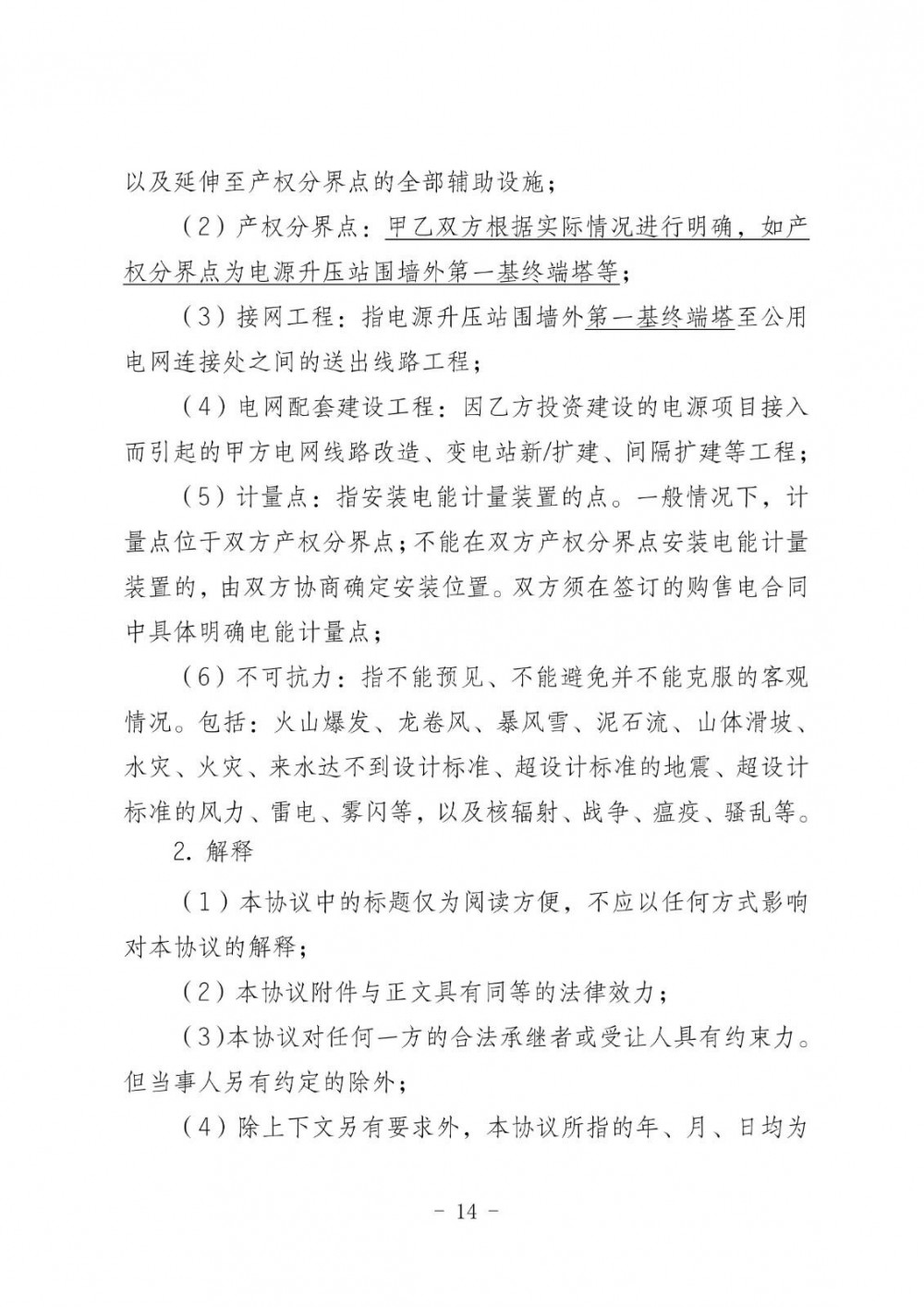

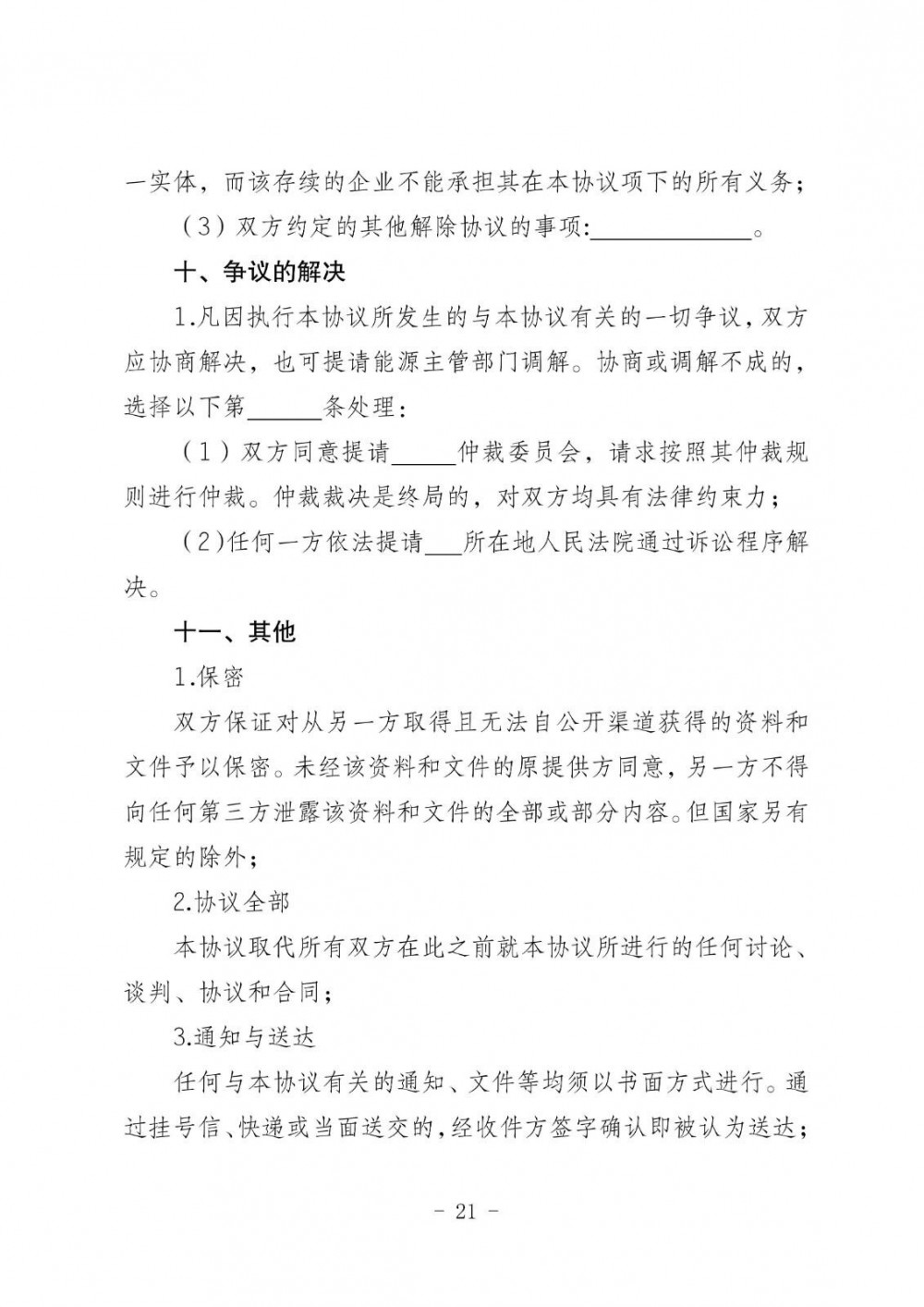

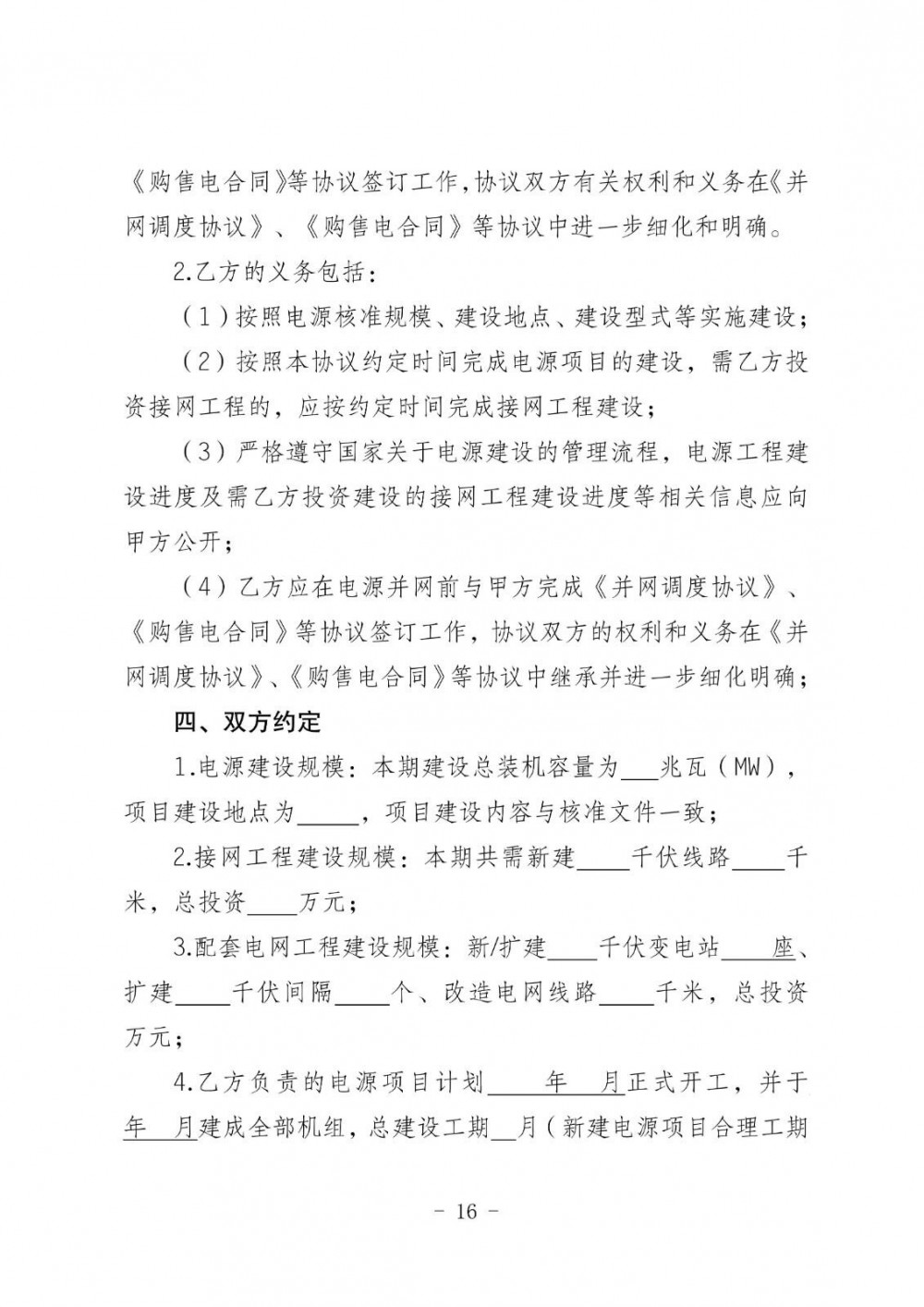

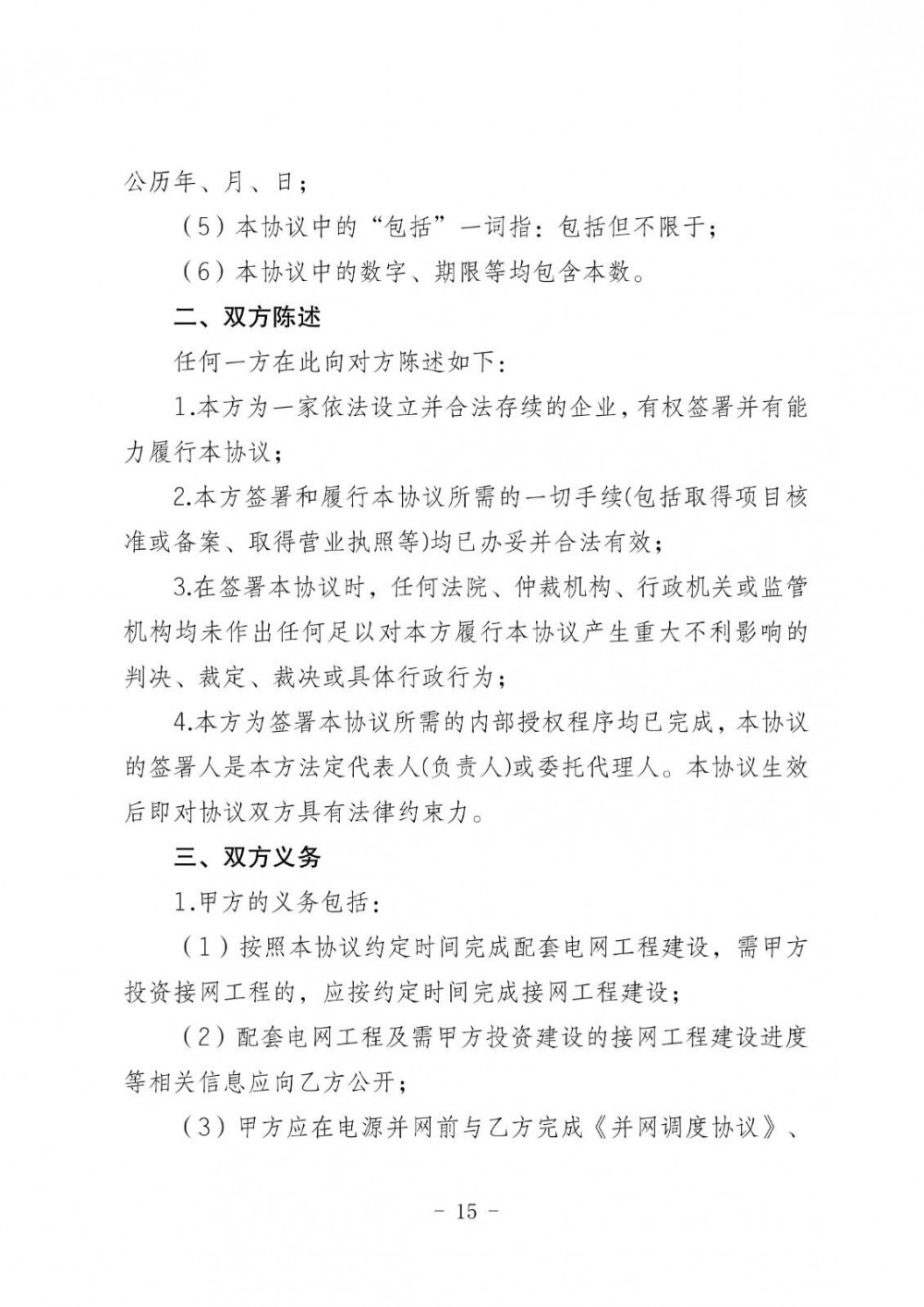

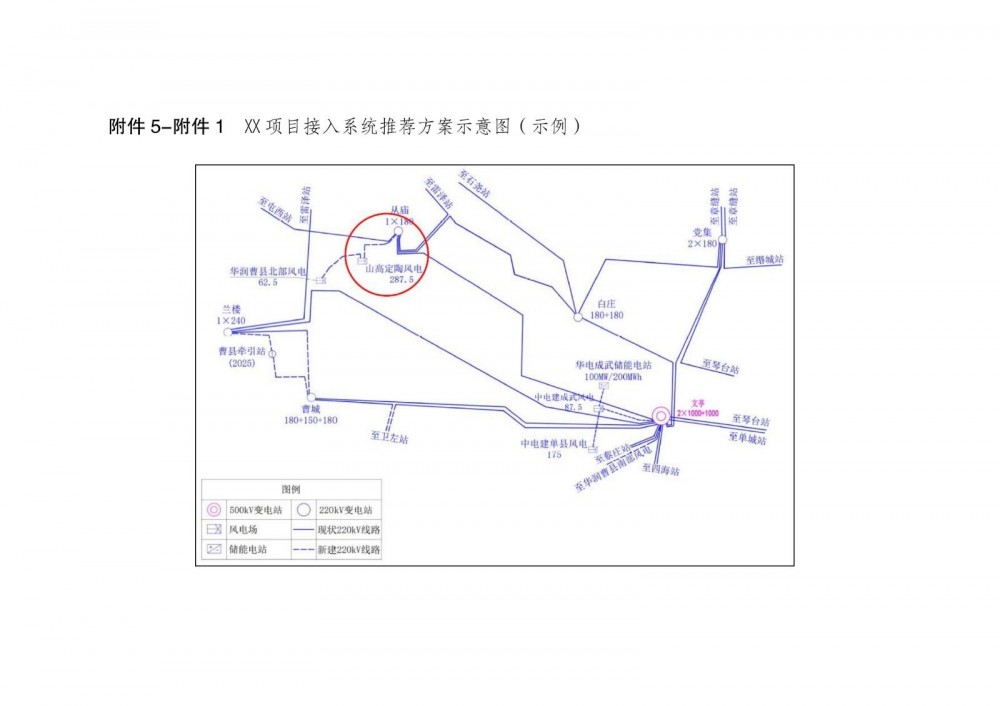

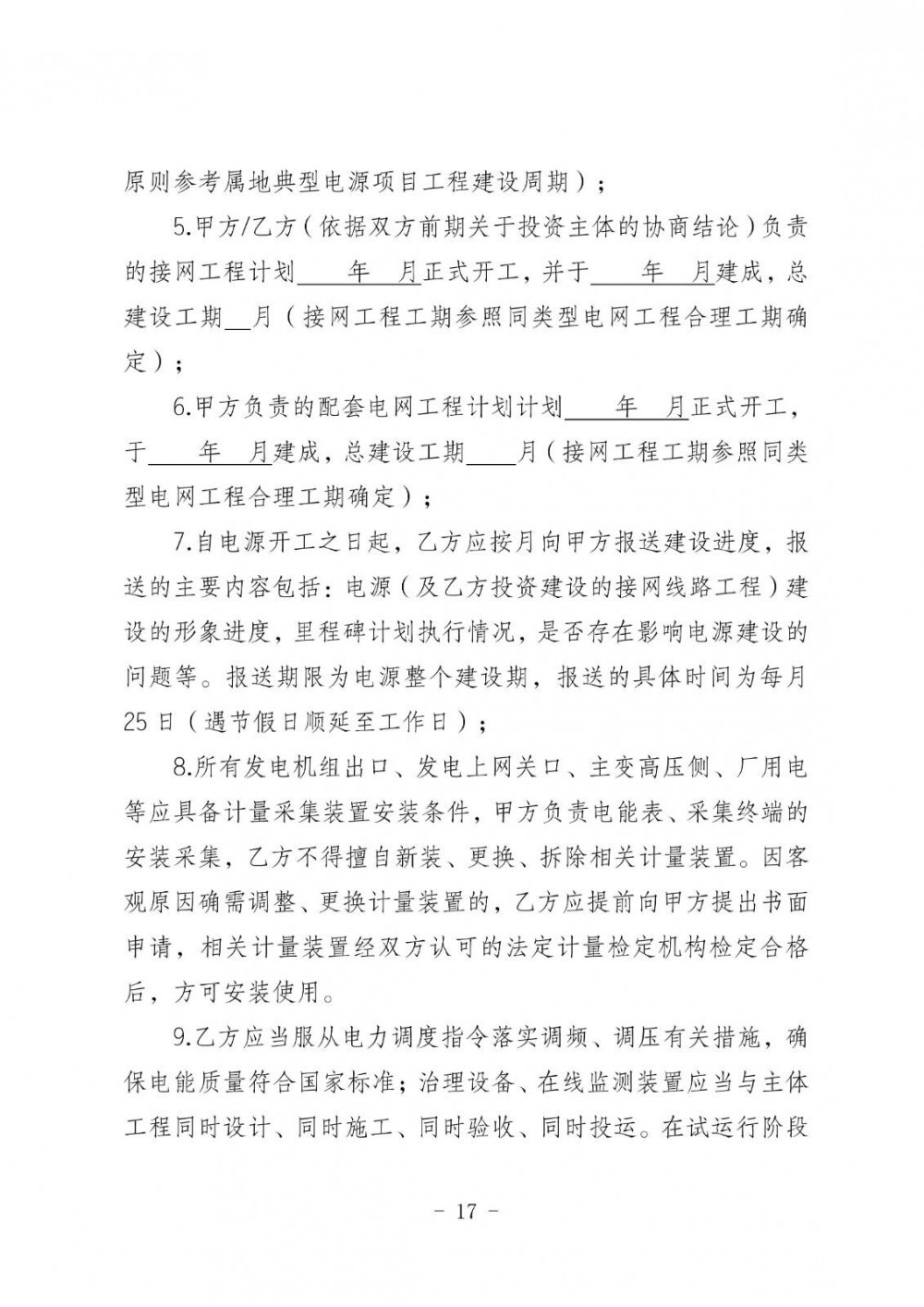

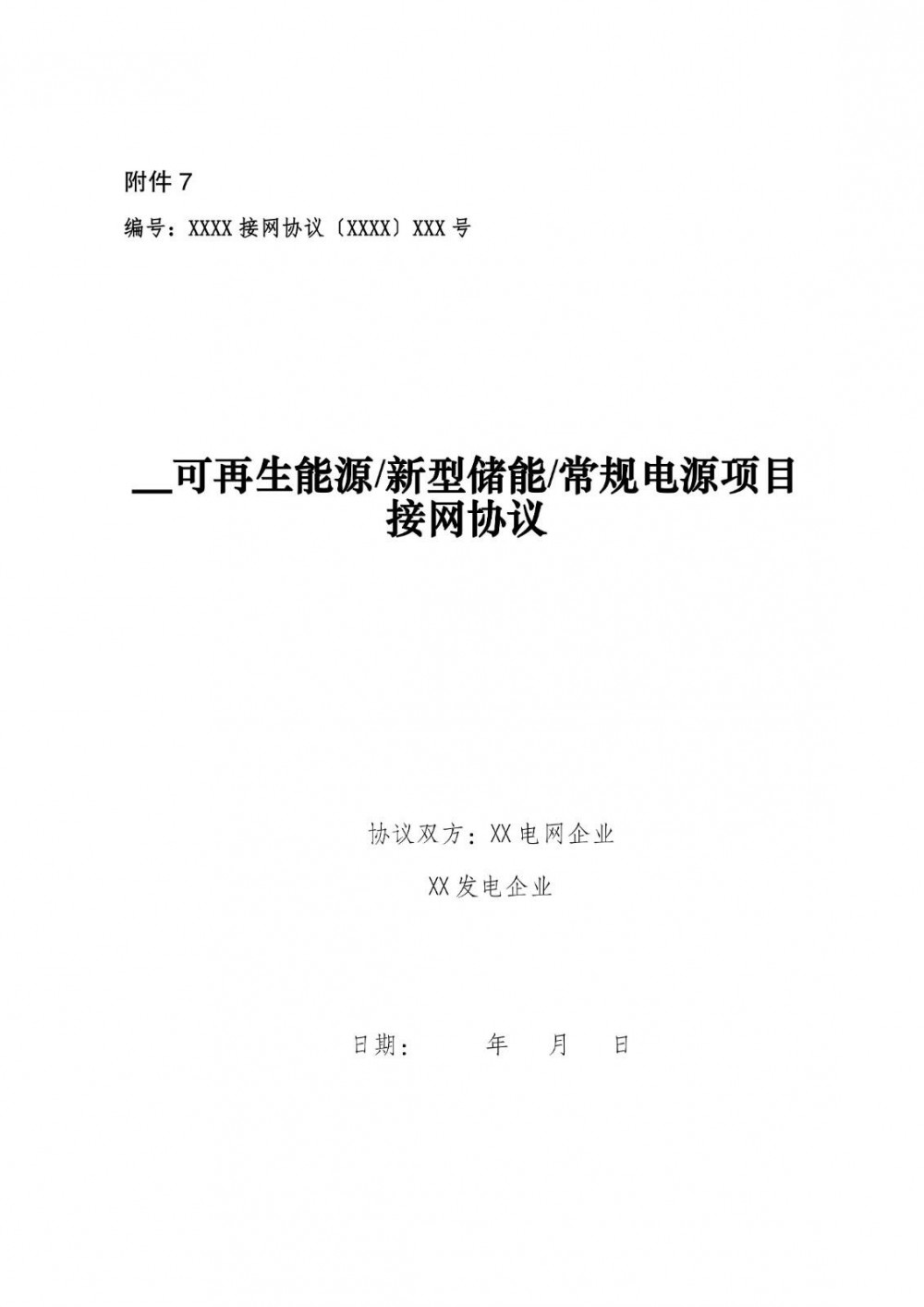

在接网协议签订方面,协议需明确电源本期规模、开工与投产时间、配套送出工程投产时间、产权分界点、计量点、电能质量要求及违约责任等内容。签订时限分为两种情况:需新建接网工程的项目,在电源本体与接网工程均核准(备案)后30个工作日内完成;无需新建接网工程的项目,则在正式回复接入系统设计方案后30个工作日内完成。

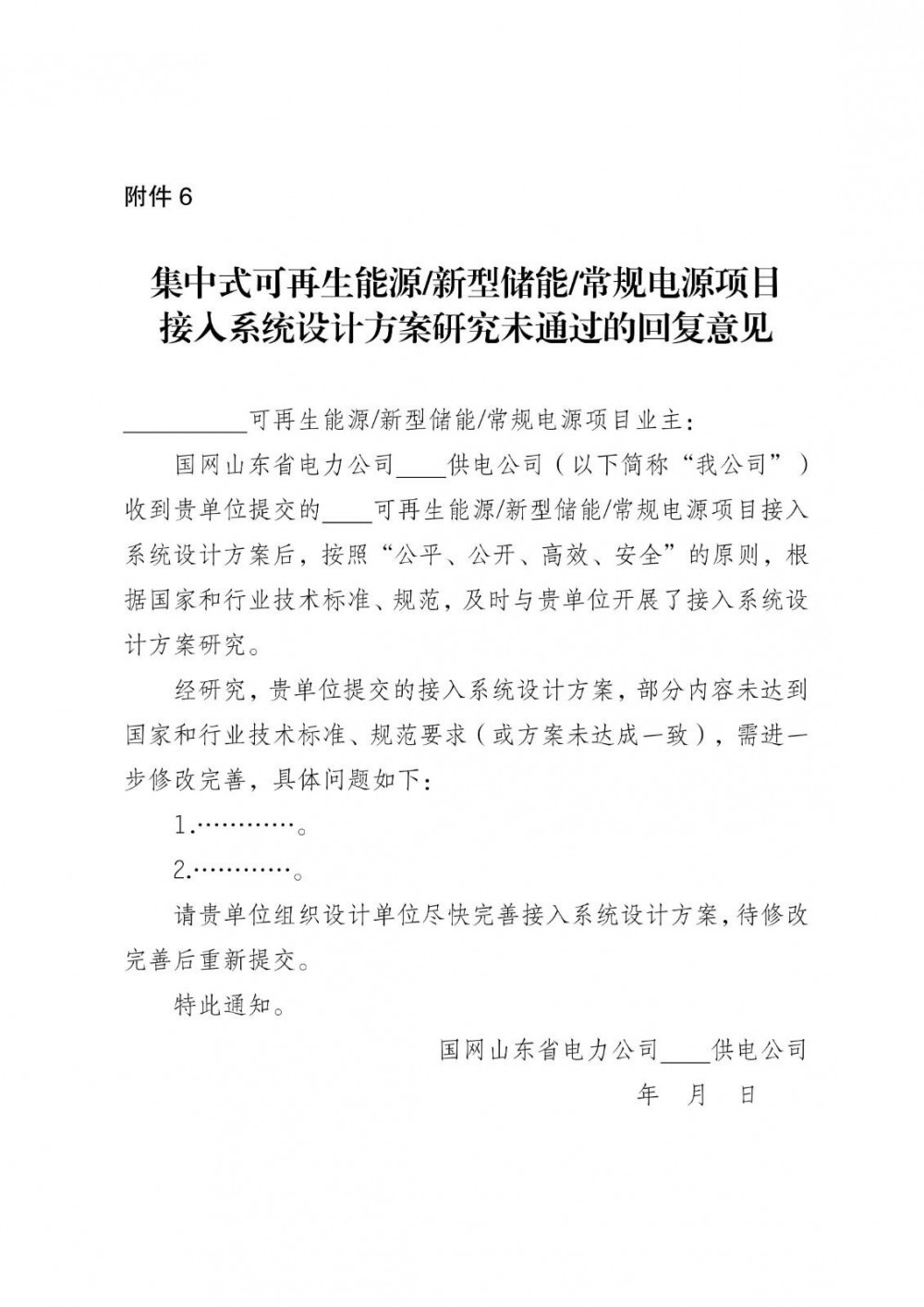

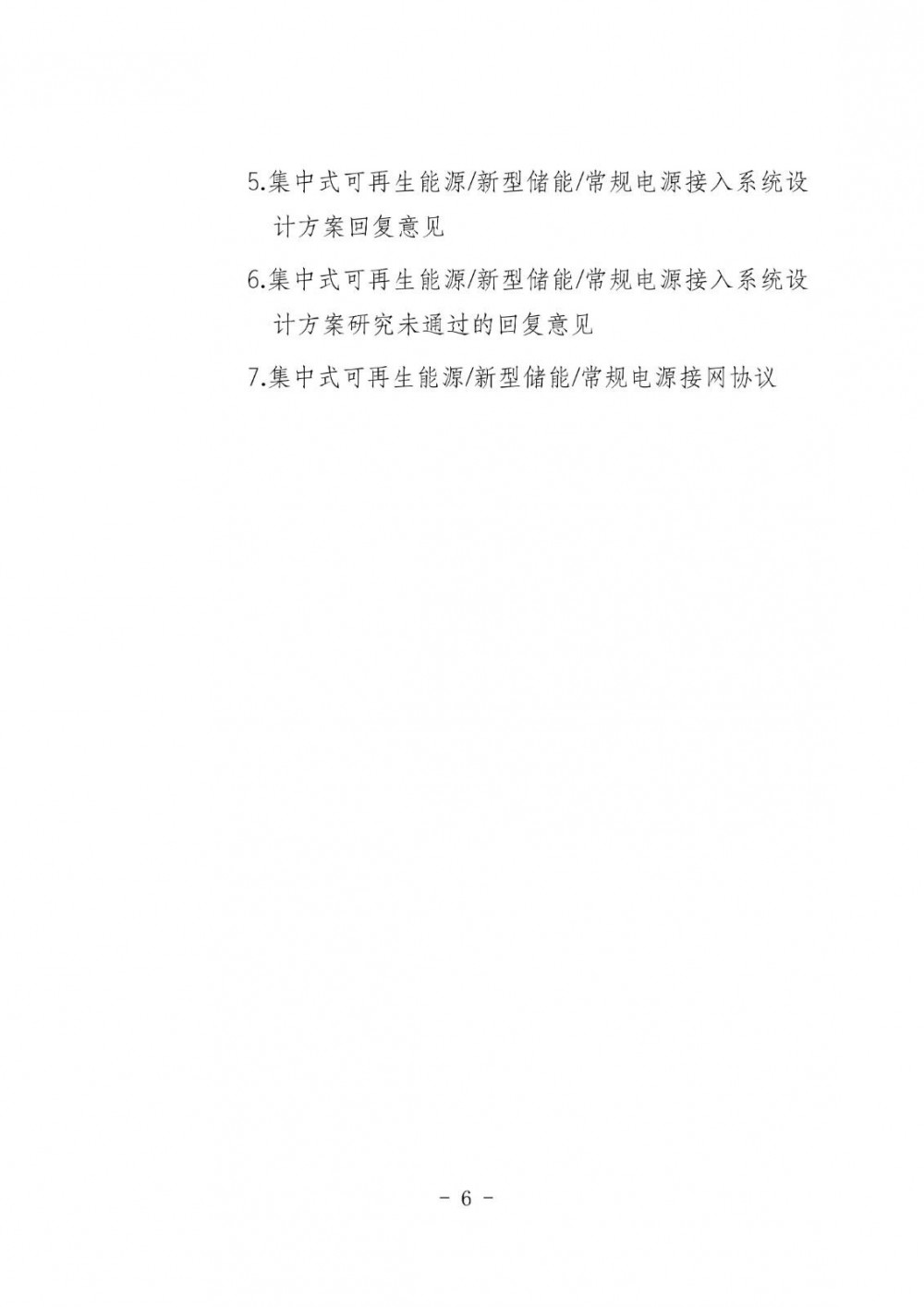

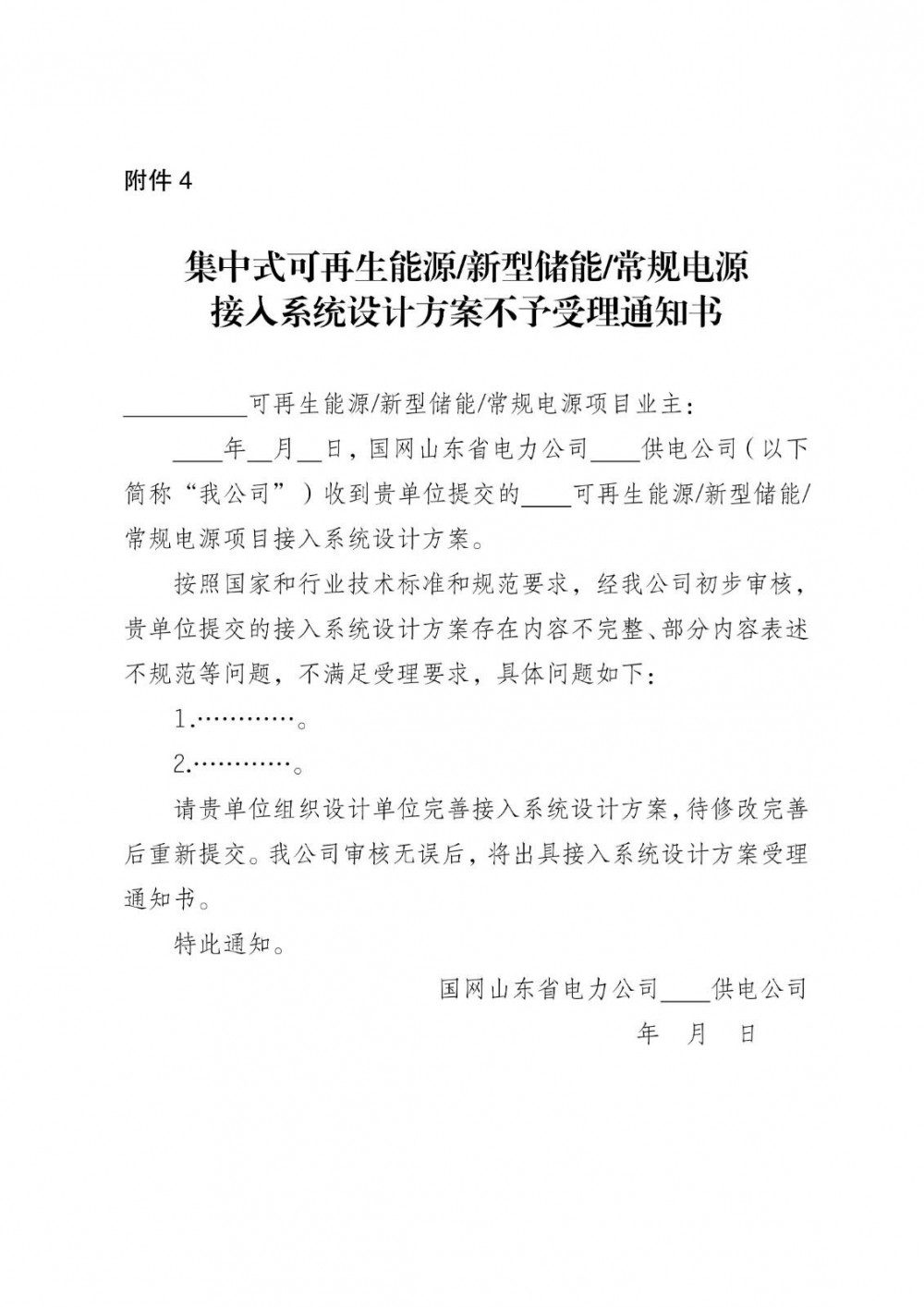

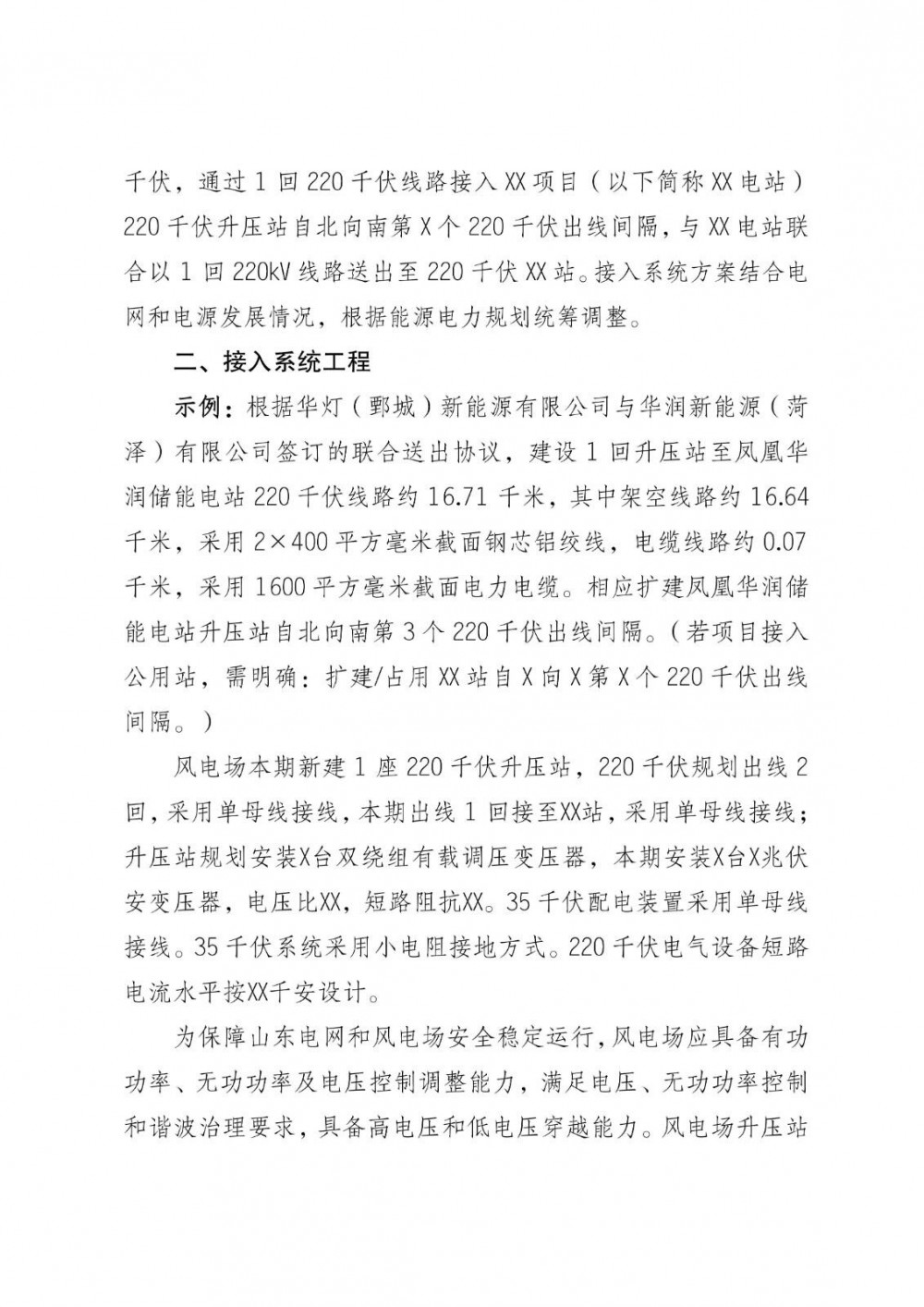

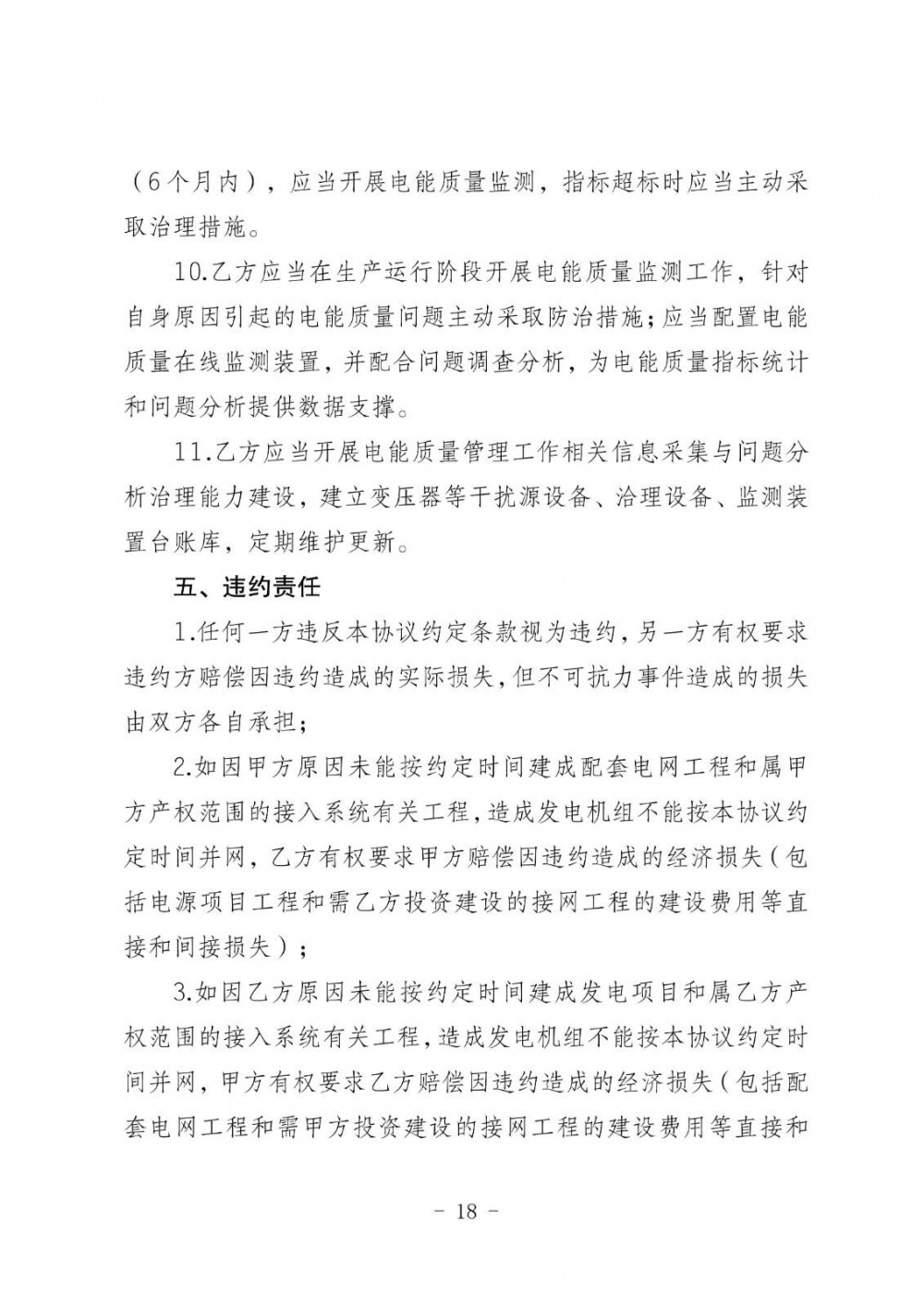

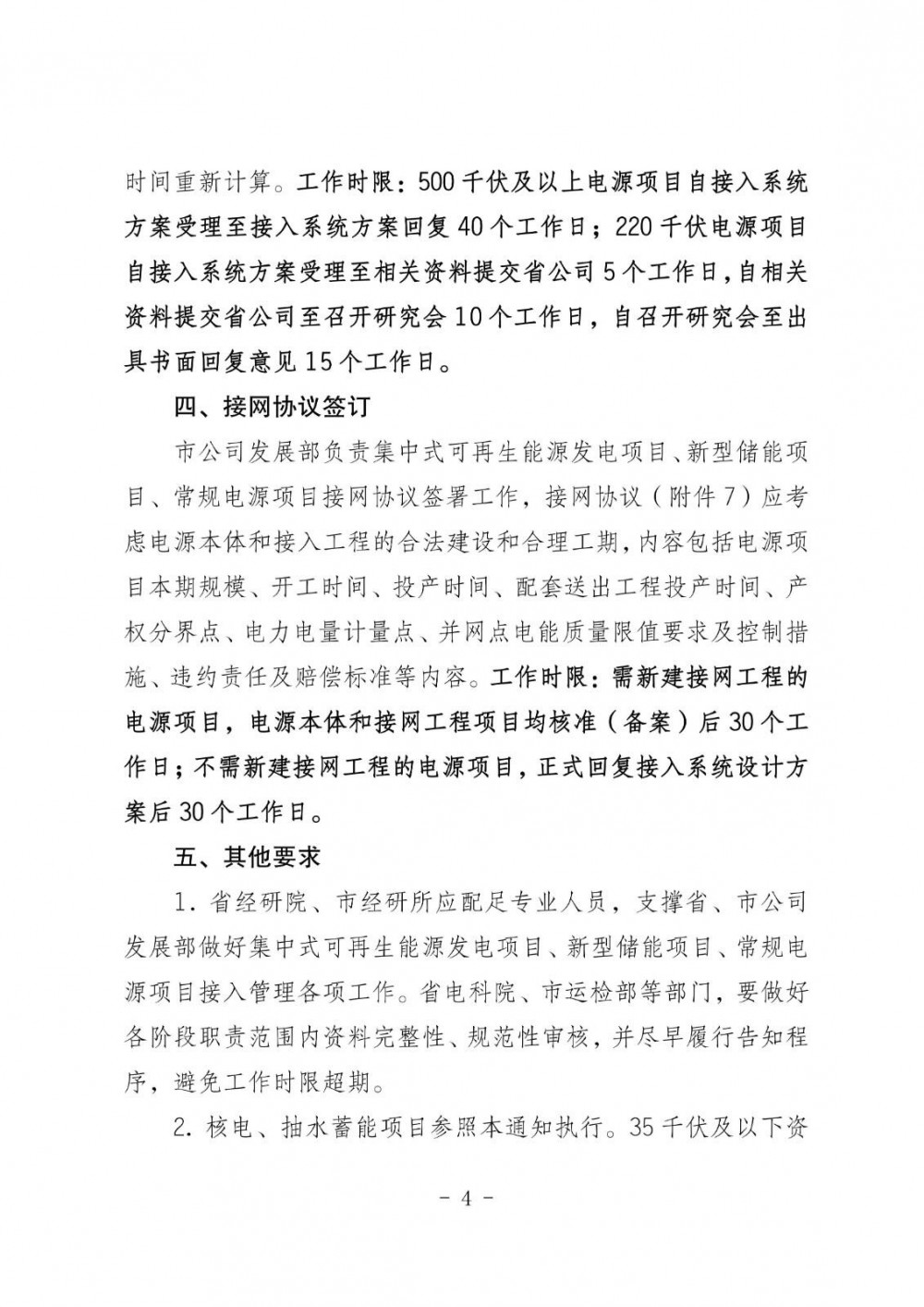

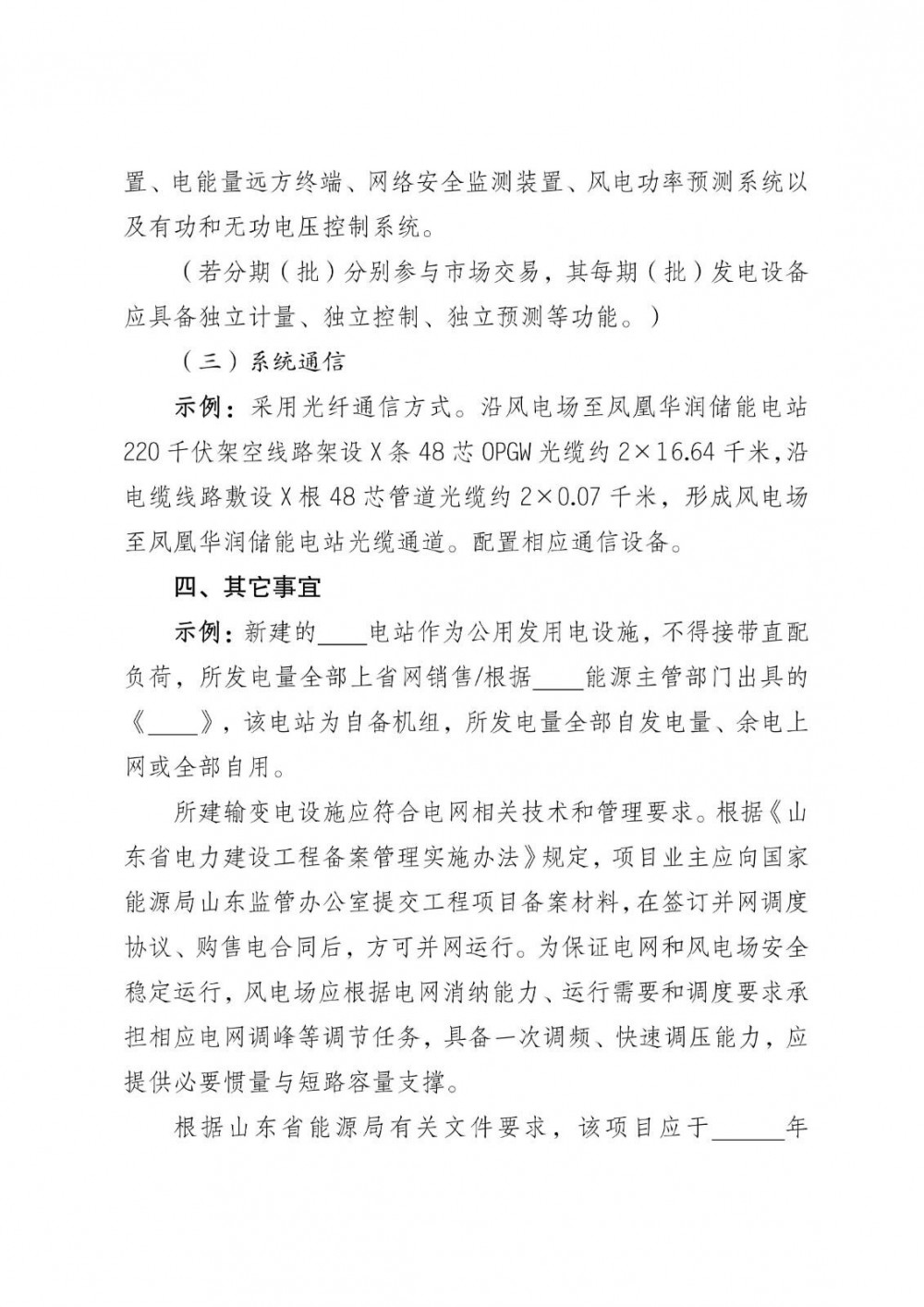

原文如下:


特别声明

国际储能网声明:本文仅代表作者本人观点,与国际储能网无关,文章内容仅供参考。凡注明“来源:国际储能网”的所有作品,版权均属于国际储能网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
