抽水蓄能
来源:水电五局二公司
时间:2025-07-22

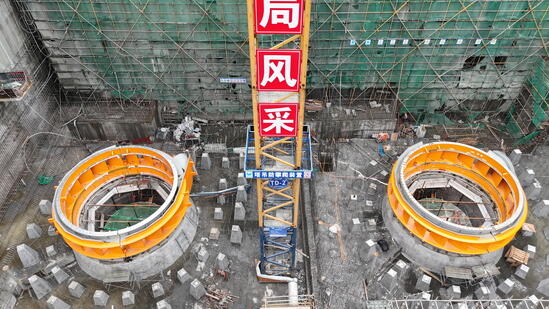

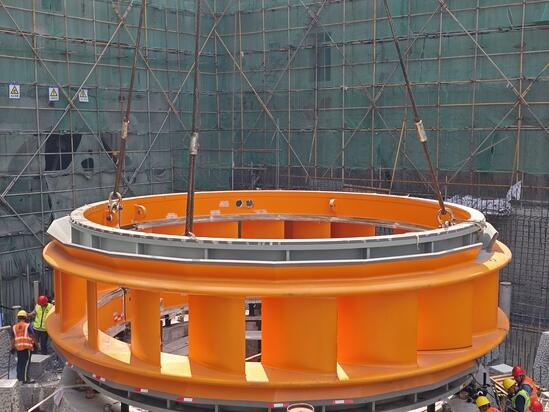

7月16日,潘口抽水蓄能电站又传佳讯,由中国水电五局承建的潘口抽水蓄能电站1号机机组座环在450吨履带吊的牵引下平缓吊入机坑就位。至此,潘口抽水蓄能电站两台机组座环吊装任务顺利收官,成功实现又一关键施工节点目标,为后续两台座环蜗壳的安装筑牢了坚实根基。
潘口抽水蓄能电站共两台机组,每台机组座环分两瓣运输至现场,单瓣重约92吨和85吨,总重共计177吨,最大回转直径超13米,是目前国内最大的抽水蓄能机组座环。座环吊装任务工期紧迫、责任重大,是水电五局潘口抽水蓄能项目重点攻坚节点目标之一。自7月14日开始进行首台机组座环吊装,仅用三天时间便成功完成两台机组座环的吊装任务,以安全、高效行动彰显了“潘口速度”,受到各参建方一致好评。

潘口抽水蓄能电站是国家抽水蓄能中长期发展规划项目和湖北省“十四五”规划重点实施项目。电站总装机容量29.8万千瓦,装设2台装机容量14.9万千瓦的可逆式水泵水轮机组,是目前国内在建的水头变幅最大、转轮直径最大的超低水头抽水蓄能项目。
