抽水蓄能
来源:南网储能
作者:张沛潇 张超
时间:2025-06-26
6月25日,广东梅州抽水蓄能电站二期首台机组5号机涉网试验顺利完成,至此,首台机组所有试验均已顺利完成,电站首台机组即将迎来考核试运行的历史性时刻。
据了解,梅州抽水蓄能电站二期共安装4台300兆瓦机组。涉网试验的主要目的是考核与验证机组能否满足电网运行以及调度管理要求,是保障机组安全接入电网、支撑系统稳定运行、预防事故或设备损坏的重要环节。

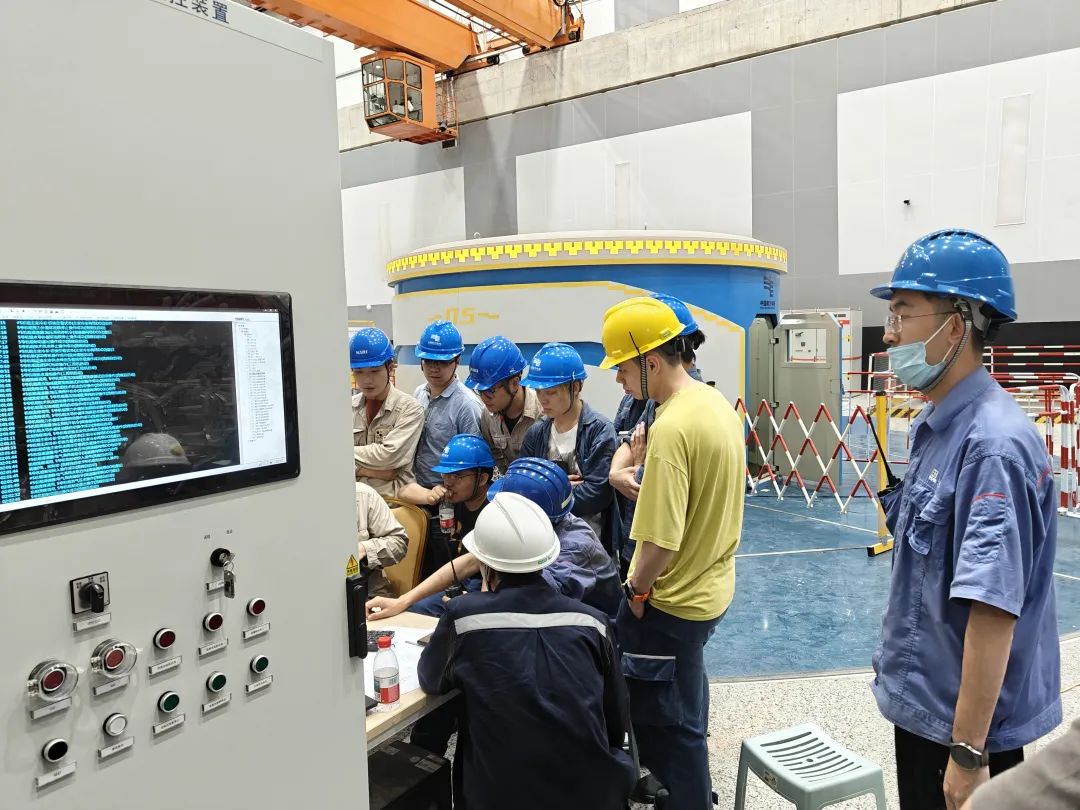

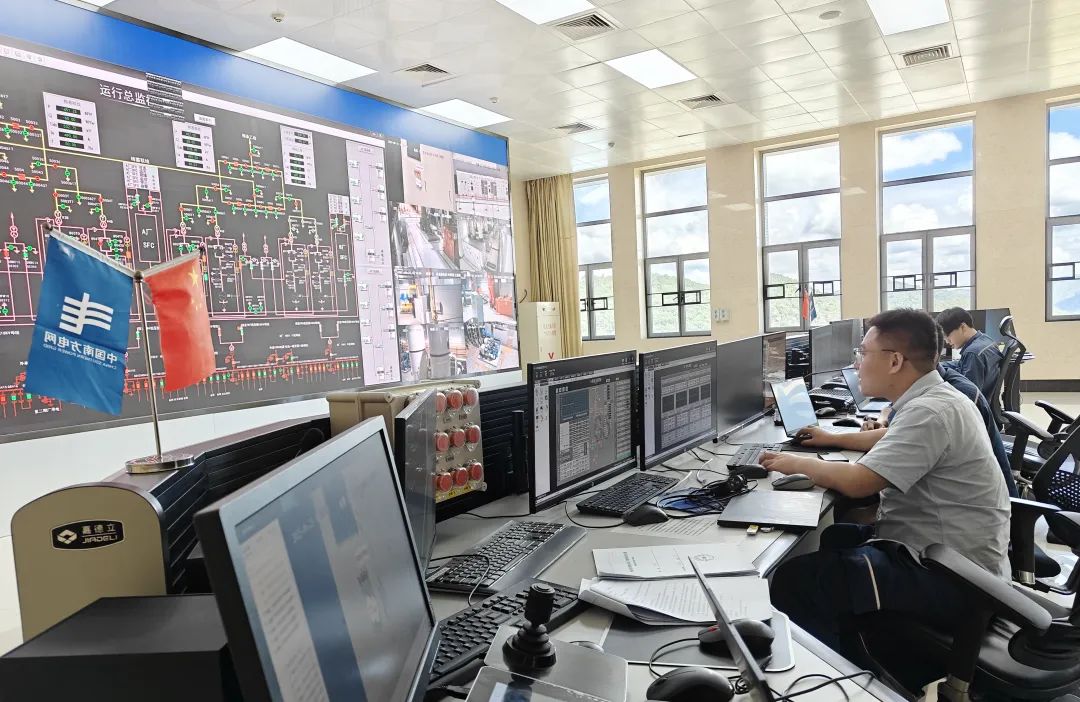

针对本次首台机组的涉网试验,梅州抽水蓄能电站二期现场调试指挥部经过多次组会讨论后,明确了试验条件、试验项目以及试验方法等技术细节,形成涉网试验方案。现场试验期间,各专业调试人员先后完成交流励磁系统参数测试及建模试验、水轮机调速系统建模及参数测试、一次调频及惯量响应试验、AGC试验、进相试验以及AVC试验,通过控制策略改进、参数优化等措施充分发挥了机组涉网性能,圆满完成了涉网试验工作。
梅州抽水蓄能电站二期严格按照机组启动调试大纲精心组织、科学安排机组各项调试工作。首台机组整组启动调试项目主要包括启动前调试、CP方向调试、发电方向调试、抽水方向调试和涉网试验,从2025年5月22日开始CP(抽水调相)方式启动至额定转速,2025年6月9日首次发电方向并网发电,2025年6月24日完成涉网试验,真正动态试验时间约21天。动态调试期间,机组运行稳定,振动、摆度、瓦温及噪音等关键指标均满足要求,达到国内先进水平。
梅州抽水蓄能电站二期6号、7号、8号三台机组的安装及调试工作也在紧凑有序开展,计划7月开始6号机组动态调试,年底全面建成投产。
