山东肥城2×300MW(一期)盐穴储能电站1号机组压缩机系统受电一次成功

来源:中国电建河北院

时间:2026-10-09

金秋九月,硕果盈枝。在中秋、国庆双节来临之际,项目建设一线再传重磅喜讯:2026年9月30日,由中国电建河北院总承包的,目前国内储能规模最大、运行压力最高、全水介质储热温度最高的盐穴压缩空气储能示范项目——中电建肥城2×300MW(一期)盐穴压缩空气储能电站1号机组压缩机系统受电一次圆满成功,为项目后续系统全流程调试及机组按期并网发电筑牢了坚实根基。

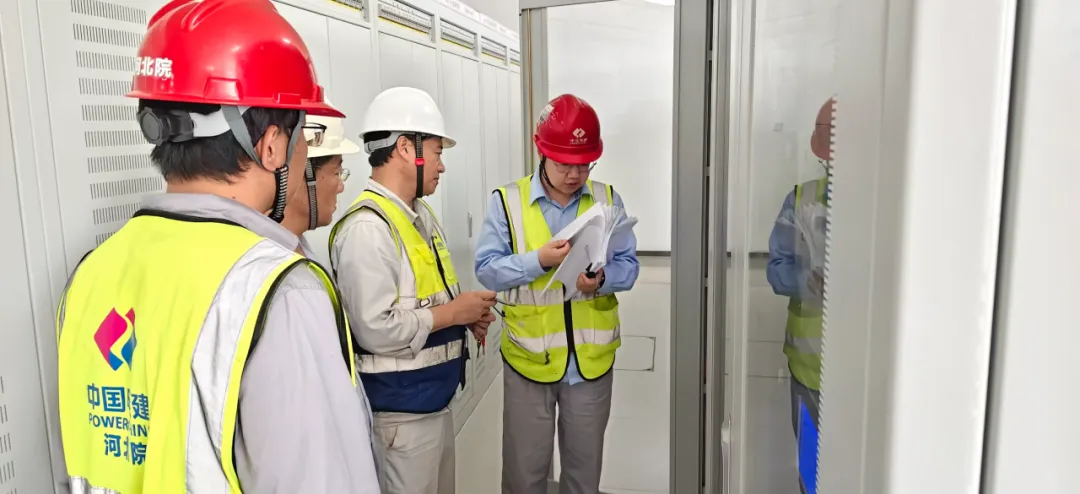

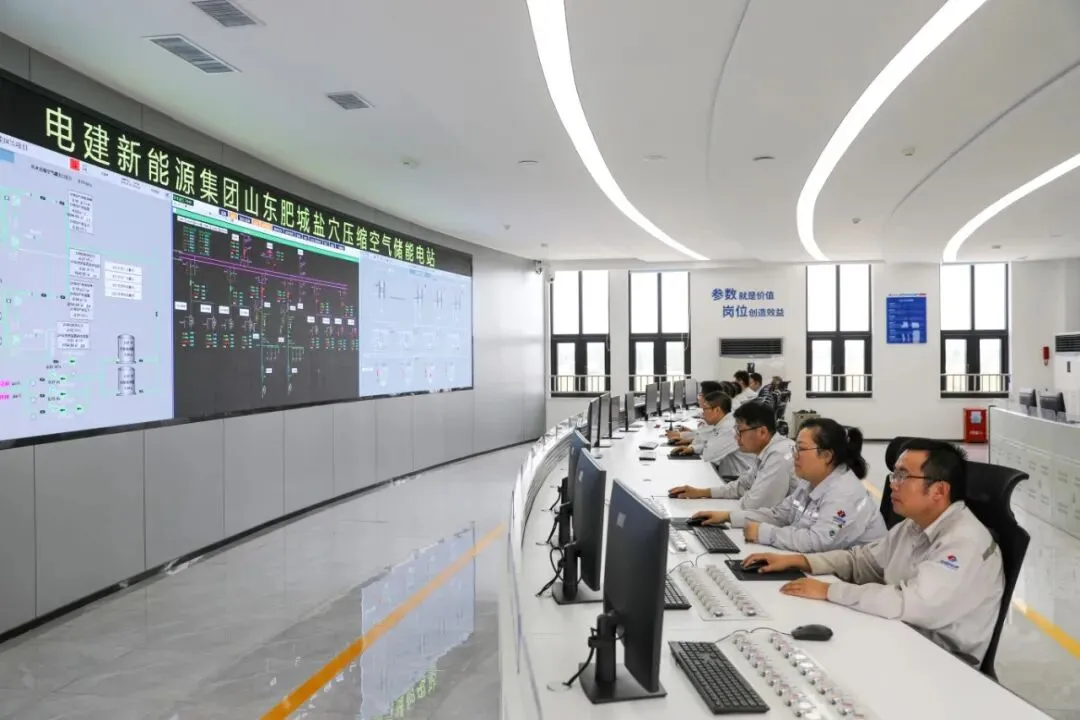

中电建肥城2×300MW(一期)盐穴压缩空气储能电站充电时长8小时,满功率发电时长6小时,压缩机系统是电站注气排卤、储能充放、系统联动调试的核心动力设备,本次受电成功,标志着电站核心设备正式由安装阶段全面转入系统调试阶段,是工程建设进程中具有标志性意义的重要里程碑。


本次受电作业任务艰巨、工序复杂,同时面临系统覆盖广,安全管控难、新规刚落地,技术标准高和双节赶节点,协调难度大三重挑战。河北院项目部统筹全局、主动作为,联动多方力量打出攻坚“组合拳”。

技术攻坚跑出战速

第一时间统筹业主、主机厂家、盘柜厂家及保护装置厂家资源,组织专项设计联络会议,打通多方技术对接通道。从方案敲定、设备研制到现场安装调试完毕,仅用时10天便高效完成全部技术升级整改,快速响应新规要求。

方案做细筑牢保障

主动对接省、市两级电网调度部门,结合新规要求持续优化作业方案,逐项细致开展参数校验工作,扎实完成设备试验、回路核查、安全技术交底及应急筹备等全流程准备,确保各环节可控在控。

交叉作业提效赶工

同步联动设备厂家、公司设计人员及保护装置研发人员,推行图纸设计、设备生产、电缆敷设交叉并行作业模式,最大限度压缩建设周期,保障节点目标如期达成。

在各部门紧密协同、规范操作、精准监测下,受电全过程平稳可控,高质量完成本次受电任务。


此次节点的顺利攻克,是河北院“价值共创、伙伴共生”企业理念的生动践行。下一步,河北院将继续发扬攻坚克难、精益求精的作风,紧盯并网发电目标节点,严守安全质量底线,稳步推进后续各项联调联试工作,全力保障机组按期并网投产,为区域新型电力系统构建和能源绿色低碳转型持续赋能。



特别声明

国际储能网声明:本文仅代表作者本人观点,与国际储能网无关,文章内容仅供参考。凡注明“来源:国际储能网”的所有作品,版权均属于国际储能网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
