在新能源大基地规模化落地的当下,光伏配套储能早已不是可选项,而是保障项目并网、提升发电量、改善项目经济性的刚需。随着储能电池成本持续下行,越来越多项目开始思考一个核心技术问题:新建光储项目,到底选用交流耦合(AC-coupled),还是直流耦合(DC-coupled)架构?

很多行业从业者会凭借固有认知做选型:存量光伏加装储能,就用交流耦合;新建一体化项目,优先直流耦合。但 Storlytics Energy Storage 的 Jakir Hossain 与 Mujtaba Abdelwahab 在仿真研究中提出了一个颠覆性观点:光储架构选型不能只依靠经验和通用假设,必须基于真实出力、电网约束做精细化调度仿真。不同架构会直接改变储能系统(BESS)的容量配置、弃电水平、度电成本 LCOE,最终决定项目收益上限。
本文将结合公用事业级光储案例模型,拆解交流耦合与直流耦合两种拓扑的底层逻辑、能量流转路径、优劣边界,打破行业刻板印象,为光储项目方案设计提供选型参考。
视频:交流耦合和直流耦合线路电流对比
一、案例项目基础模型:POI 并网限额是核心约束
本次仿真案例为大型地面光储电站,两套架构采用完全一致的硬件基础参数,唯一变量是耦合拓扑,方便横向对比:
光伏组件装机容量:960MW
功率变换系统 PCS 额定容量:695MW
并网点 POI(Point of interconnection)上网限额:625MW
这里要重点理解 POI 的约束意义,这也是整篇研究的核心背景。POI 是电站和公共电网的连接点,电网对该接入点设置了最大外送功率上限 625MW。但光伏装机高达 960MW,在正午光照最强时段,光伏出力峰值会远超 625MW 的外送限额。
在没有储能的情况下,超出 625MW 上限的光伏电力只能直接弃掉,也就是行业所说的弃光(Curtailment),文章标题《Curtailment Creeps》翻译为 “弃电蔓延”,正是描述新能源基地中,高装机、受限并网通道带来的弃光越来越严重的现状。储能系统的核心使命,就是在光伏大发时把多余的电能储存起来,等到光伏出力下降、或者电价更高的时段再释放上网,减少弃光损失,提升项目收益。
两套拓扑,光伏、储能、变压器、并网限制全部相同,仅仅改变光伏与储能的耦合连接方式,最终的储能容量需求、系统损耗、LCOE 却会产生明显差异。
二、交流耦合(AC-coupled):交流侧汇合,两套独立变流链路
交流耦合是国内存量光伏电站配套储能改造最主流的方案,我们先看它的能量流转逻辑。

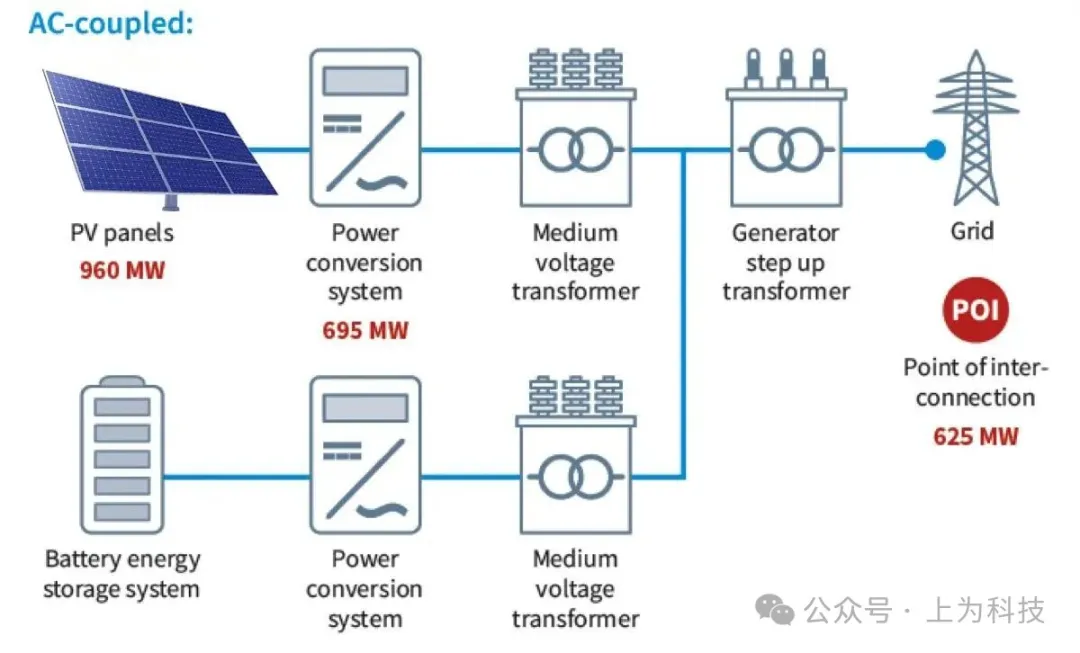

在交流耦合拓扑中,光伏阵列与电池储能系统,拥有两套完全独立的功率变换链路。 光伏侧:光伏板产生直流电,送入独立 PCS 逆变器,将直流电转换为交流电,再经过中压变压器升压,输出交流电能; 储能侧:电池储能系统输出直流电,接入另一套独立的储能 PCS,完成 DCAC 双向变换,再经过单独的中压变压器升压; 两路系统输出的交流电,在交流母线侧完成汇合,之后统一经过发电机升压变压器升压,输送至 POI 并网点送入电网。
简单一句话概括:光伏和储能各自有独立的 PCS 和变压设备,二者在交流电一侧汇合。
交流耦合架构的核心优势
1.系统相互独立,建设灵活性极强
光伏系统与储能系统是两套物理上独立的子系统,电气上互不绑定。最典型的场景就是存量光伏电站后期加装储能。原有光伏电站设备、线路、主变不需要大规模改造,直接新增一套储能 PCS、变压器、电池舱,接入原有交流母线即可完成改造,施工难度低,改造周期短,是存量光伏配套储能的首选方案。同时,项目可以分期建设,光伏先行投产,后续根据收益情况分步扩容储能,降低前期一次性投资压力。
2.运维容错性高,故障隔离能力好
光伏和储能两套系统独立运行。如果储能系统出现故障检修,光伏侧可以保持独立并网发电;反之光伏检修,储能系统依旧可以独立参与电网调峰、调频等辅助服务,一个子系统故障不会导致整套项目完全停机,提升电站整体可利用率。
交流耦合的短板
交流耦合最大的短板来自多次电力变换带来的能量损耗。当光伏大发,富余电力需要存入电池时,能量需要经历多次转换:光伏直流电→PCS 逆变为交流电→交流母线传输→储能 PCS 整流变回直流电→存入电池。一次充电过程,需要经过两次交直流变换,每一次变换都会产生损耗。在高弃光场景下,大量电能需要走这条 “光伏→交流→储能” 路径,累计损耗会持续拉低系统整体效率。
也正是这个损耗特性,在本案例这种 POI 外送受限、弃光量大的场景下,交流耦合需要配置更大容量的储能,才能达到和直流耦合同等的弃光消纳效果,推高 BESS 投资成本。
三、直流耦合(DC-coupled):直流母线汇集,共享主 PCS

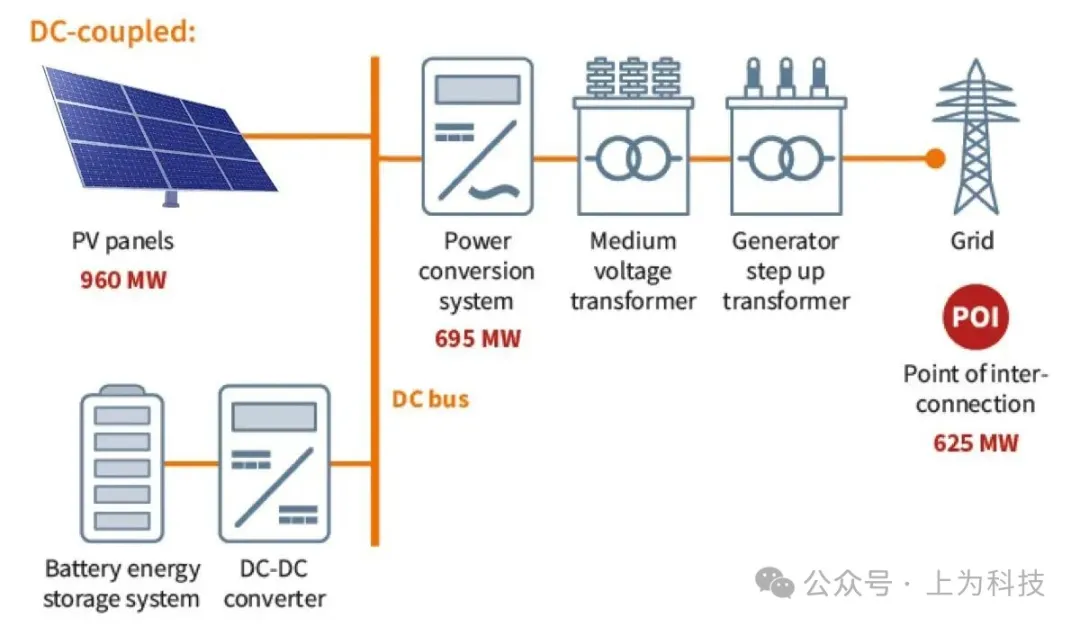

直流耦合是近年来新建光储一体化大基地热门的技术路线,核心区别在于:光伏和储能在直流侧完成汇合,共用一套主功率变换系统 PCS。

拓扑能量流转路径:光伏阵列直接输出直流电能,接入公共直流母线 DC bus;储能电池先经过 DC-DC 变换器,调节电压后,并联接入同一条直流母线;光伏与电池的直流电能在直流母线上汇合,统一送入唯一一套主 PCS,一次性完成 DC→AC 逆变,再经过中压变压器、升压变压器,输送至 POI 并网点上网。
在光伏出力超过 POI 限额的时段,光伏富余的直流电不需要逆变交流,可以直接通过直流母线存入电池,跳过了一次交直流转换环节。这也是直流耦合最核心的效率优势。
直流耦合架构的核心优势
1.减少变流损耗,消纳弃光能力更强
在光伏富余电力给电池充电场景下,电能全程保持直流形态,仅经过 DC-DC 变换,省去 “直流转交流、再交流转回直流” 两次 PCS 变换损耗。在 POI 受限、弃光严重的场景,大量弃光电量可以直接在直流侧存储,系统综合效率更高。同等储能容量下,直流耦合可以消纳更多弃光电量;想要达到同样弃光控制目标,直流耦合所需要配置的储能容量更小,降低 BESS 设备投资。
2.PCS 设备集成度更高,减少部分交流侧配套设备
整套光储系统只需要一套主 PCS,减少了一套独立储能 PCS,交流侧的开关柜、电缆等配套设备也可以精简,在同步新建一体化项目中,有机会摊薄单位容量投资成本。
直流耦合的短板
1.系统深度绑定,存量改造难度大
光伏和储能共用直流母线与主 PCS,电气上深度耦合,不适合存量光伏电站后期加装储能。想要改造原有光伏站,需要改造原有直流侧线路、直流母线、PCS 控制逻辑,改动范围极大,工程成本高,风险高。直流耦合方案更适合光伏、储能同步规划、同步建设的新建光储一体化项目。
2.故障联动风险更高
光伏、储能、PCS 在直流侧强绑定。一旦主 PCS 故障停机,光伏和储能两套单元都会同时停止向外输送电力,系统容错性低于交流耦合。同时,直流母线的保护、绝缘监测、电弧防护控制逻辑更加复杂,对 BMS、EMS 能量管理系统的控制算法要求更高,对项目设计、运维团队的技术能力提出更高要求。DC-DC 变换器本身也会带来设备成本与少量功率损耗,不能简单理解为直流耦合 “没有损耗”。
四、仿真研究核心结论:不要靠经验选型,调度仿真是关键
很多技术文章会简单总结一句话:新建项目选直流耦合,存量改造选交流耦合。但这份研究的价值,在于打破这种简单化的定论。
研究团队强调:架构选型不能依靠通用经验假设,必须基于项目当地辐照曲线、电价机制、POI 外送约束、电池充放电策略做精细化调度仿真。
1.储能 BESS 容量受拓扑影响巨大 同样的并网约束与光伏装机,两种架构为了实现相同弃光控制目标,需要的储能规模不一样。直流耦合充电链路损耗更低,在高弃光场景,所需储能容量更小;而交流耦合因为多次变流损耗,需要更大储能容量才能接住多余弃光电量,直接抬高储能投资。如果不做仿真,直接套用固定储能配比,很容易出现储能配多了浪费投资,或者配少了达不到消纳弃光的目标。
2.LCOE 度电成本结果会随拓扑变化 LCOE 是衡量新能源项目经济性的核心指标。拓扑改变会同时影响:系统循环损耗、储能投资规模、设备配套成本、发电量收益。在本案例的高弃光场景下,直流耦合往往拥有更好的 LCOE 表现;但如果项目弃光率很低,储能更多用于调峰调频辅助服务,此时直流耦合 DC-DC 的额外成本,可能抵消掉变流效率收益,交流耦合反而经济性更优。
3.场景决定优劣,不存在绝对最优方案
高弃光、新建光储一体化大基地:直流耦合优势更突出,直流直充减少损耗,用更小储能容量消纳弃光;
存量光伏电站加装储能、储能独立参与电网辅助服务、储能需要独立调度运行:交流耦合是更稳妥的选择,系统独立、改造简单,运维风险更低。
五、行业落地思考与总结
随着国内风光大基地持续建设,配套储能已经成为标配,很多项目在前期方案阶段就需要确定耦合拓扑。很多方案设计人员容易陷入惯性思维,直接套用模板选型。但这份仿真研究提醒我们:拓扑选型的底层,是项目的资源条件、并网约束、收益模式。
交流耦合和直流耦合,没有绝对的好坏,只有适合与否。交流耦合胜在灵活、独立、改造友好;直流耦合胜在直流直充、弃光消纳场景下的效率优势。在项目可研阶段,不能简单凭经验拍板,需要搭建包含辐照、POI 功率限制、储能调度策略的仿真模型,量化两种方案的发电量、损耗、投资、LCOE,再敲定最终架构、储能容量配置。
未来随着储能控制技术、直流设备产业链持续成熟,直流耦合方案会在新建光储一体化项目持续推广;而交流耦合,会长期作为存量光伏配套储能改造的主流方案。两种拓扑将会长期共存,根据不同项目场景发挥各自价值。
新能源行业早已告别简单堆装机的时代,精细化系统设计、仿真驱动方案选型,将会成为光储项目提升收益、控制成本的核心抓手。
国际储能网声明:本文仅代表作者本人观点,与国际储能网无关,文章内容仅供参考。凡注明“来源:国际储能网”的所有作品,版权均属于国际储能网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中国电力 7分钟前
上海电力设计院有限公司 2026-10-16
中国招标投标公共服务平台 2026-10-16
河北省招标投标公共服务平台 2026-10-16
图片正在生成中...
