陕西山阳抽蓄电站3号施工支洞提前64天安全贯通

来源:逐梦一局

时间:2026-07-31

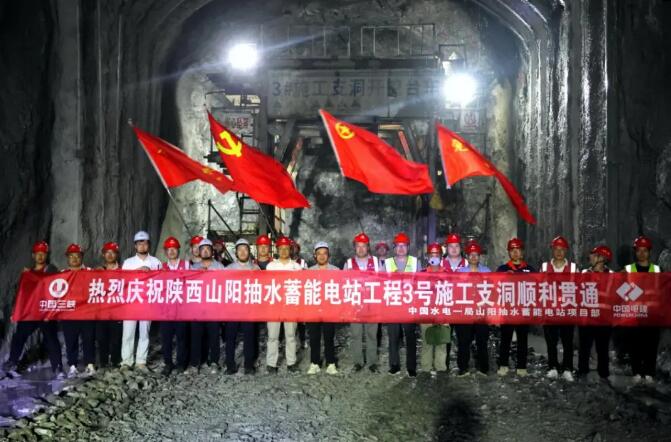

7月28日,随着最后一次爆破顺利完成,由水电一局承建的陕西山阳抽水蓄能电站C1标段3号施工支洞比原计划提前64天安全贯通。这条全长1000.73米的“交通大动脉”顺利打通,为引水系统主体工程推进抢出了宝贵时间。

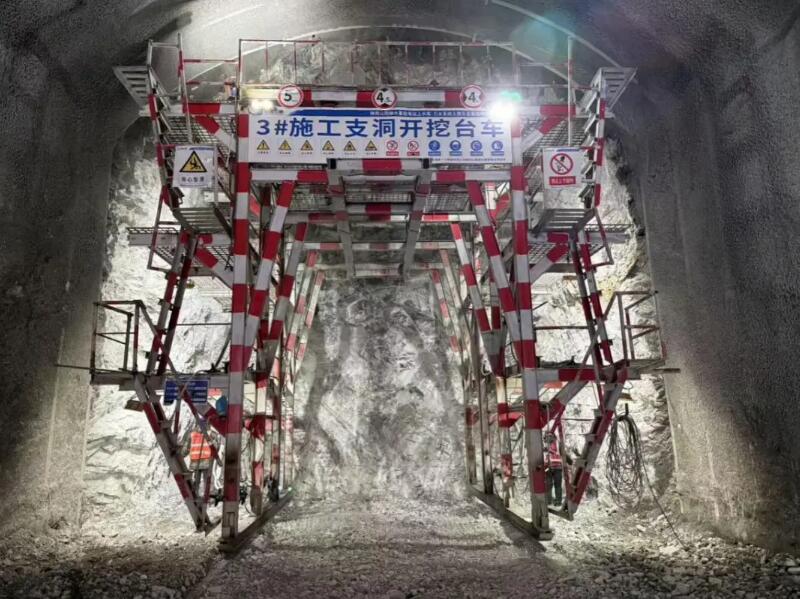

3号施工支洞是引水中平段的核心通道,也是上下斜井开挖支护、压力钢管安装及混凝土衬砌等后续施工的关键保障。该支洞地处秦岭褶皱带腹地,虽围岩整体条件尚可,但施工中渗水问题突出,多处涌水量大,对施工进度和作业环境造成了严峻挑战。自2025年11月20日进洞以来,项目部一直面临较大的工期与进度压力。

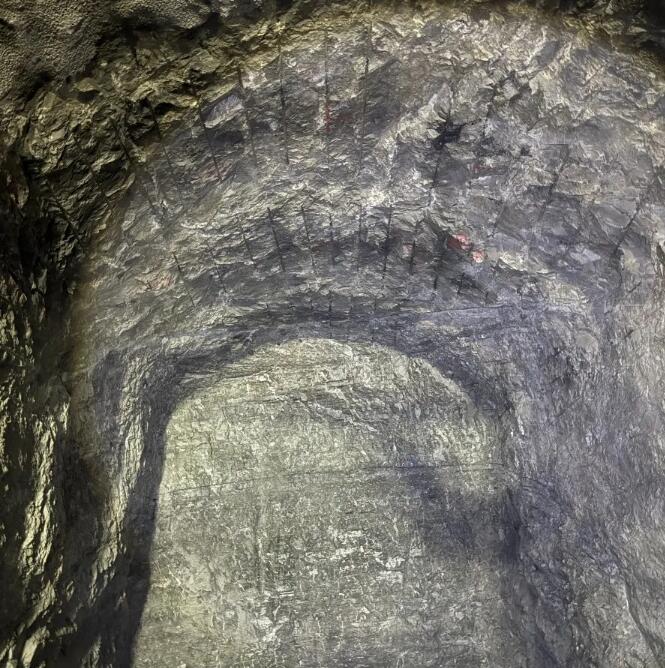

面对地质条件复杂与气候多变的双重考验,项目部坚持“先探后挖”,利用超前地质预报精准研判,针对不良地质区段和渗水点采取“短进尺、弱爆破、强支护、勤监测”的精细化策略,并强化抽排水系统保障。管理团队推行24小时轮班作业,实现工序无缝衔接;班子成员驻守一线,每日复盘优化施工方案;物资保障方面提前储备,确保雨季施工平稳有序。通过科学编排与顽强拼搏,项目最终在安全质量“零事故”的前提下,将原计划于2026年9月30日的贯通节点大幅提前64天实现。

此次贯通打通了直达引水中平段的高效运输线,使引水主洞与排水廊道施工可同步展开,极大压缩了整体工期。同时,该支洞作为永久检修通道,其高质量建成为电站长期安全运行提供了可靠保障。目前,2号、4号施工支洞正有序推进,引水系统施工已全面铺开。

此次节点的提前实现,是全体建设者智慧与汗水的结晶,也是水电一局“诚信履约、品质至上”理念的生动实践。项目部将继续严守安全质量红线,稳步推进后续工程建设,为电站早日投产、服务国家绿色能源战略贡献“一局力量”。
