|
抽水蓄能
来源:三峡论建
时间:2026-02-26

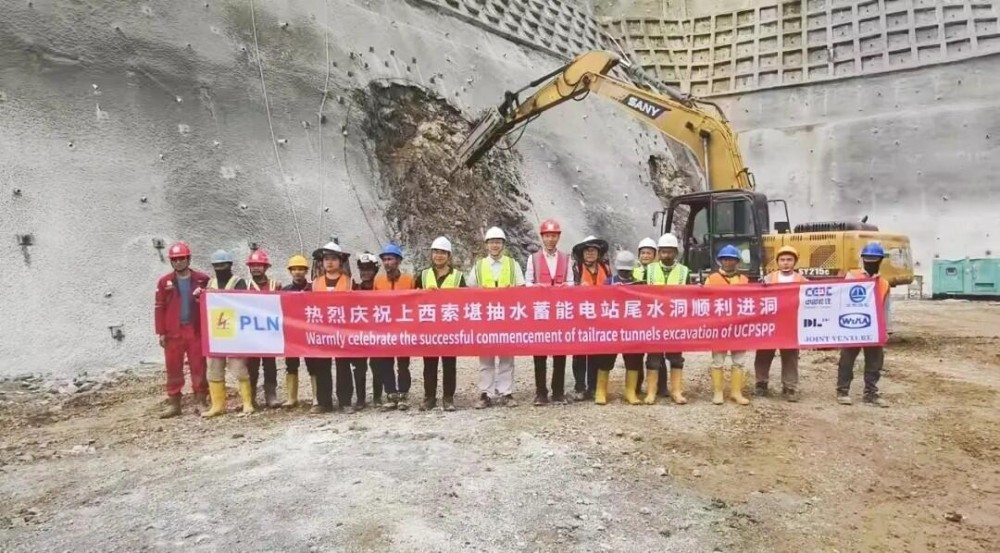

当地时间2月21日,由中国能建葛洲坝三峡建设公司承建的印尼上西索凯抽水蓄能电站项目建设现场传来捷报——尾水洞工程洞挖施工正式启动,电站全面进入地下主体工程施工阶段。
印尼上西索凯抽水蓄能电站位于印度尼西亚爪哇岛西索堪河上游流域,是印尼实现能源转型和“2025年可再生能源占比23%”目标的重要支撑工程。

其尾水洞外接出水口,内连主厂房,是印尼上西索凯抽水蓄能电站的主体工程及关键线路之一,承担着发电机组尾水排放的核心功能。电站设有4条尾水洞,本次启动开挖的2号尾水洞洞口为7.6米*7.4米马蹄形,洞长265米,进口轴线高程为486.6米,出口轴线高程为440.0米,具有地质条件复杂、开挖难度大等特点。
为确保节点目标顺利实现,项目部超前谋划、周密部署,在开工前组织技术、安全、设备等部门对施工方案进行论证优化,并围绕洞室开挖中可能遇到的断层破碎带、地下水丰富等地质难题,系统梳理地质勘察资料,精准制定“一段一策”的应对方案,为尾水隧洞施工创造良好条件。

随着尾水洞正式进洞施工,电站地下洞室群引水系统、交通系统、通风系统、导流系统及尾水系统“五大系统”建设全面铺开。下一步,项目部将科学组织洞内施工、优化施工方案,在保障安全质量前提下加快进度,全力以赴推动项目建设取得新的进展。
电站建成后,将成为印尼首座抽水蓄能电站,每年为爪哇-巴厘电网提供1479GWh清洁电力,有力促进印尼清洁可再生能源的发展,提高用电高峰时期的发电能力,显著增强区域电网的调峰能力和运行稳定性,助力实现净零碳排放目标。
国际储能网声明:本文仅代表作者本人观点,与国际储能网无关,文章内容仅供参考。凡注明“来源:国际储能网”的所有作品,版权均属于国际储能网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

浙江省人民政府 30分钟前
水电五局 1天前
中闽能源 1天前
江西省发展和改革委员会 1天前
建德市人民政府 1天前
水电十四局 2天前
图片正在生成中...
