河北尚义抽水蓄能电站2号机组转轮就位

来源:四局机电

作者:李国光 李红玉

时间:2025-09-04

9月3日,河北尚义抽水蓄能电站2号机组转轮精准吊装就位,标志着2号机组安装工作正式步入总装攻坚阶段。

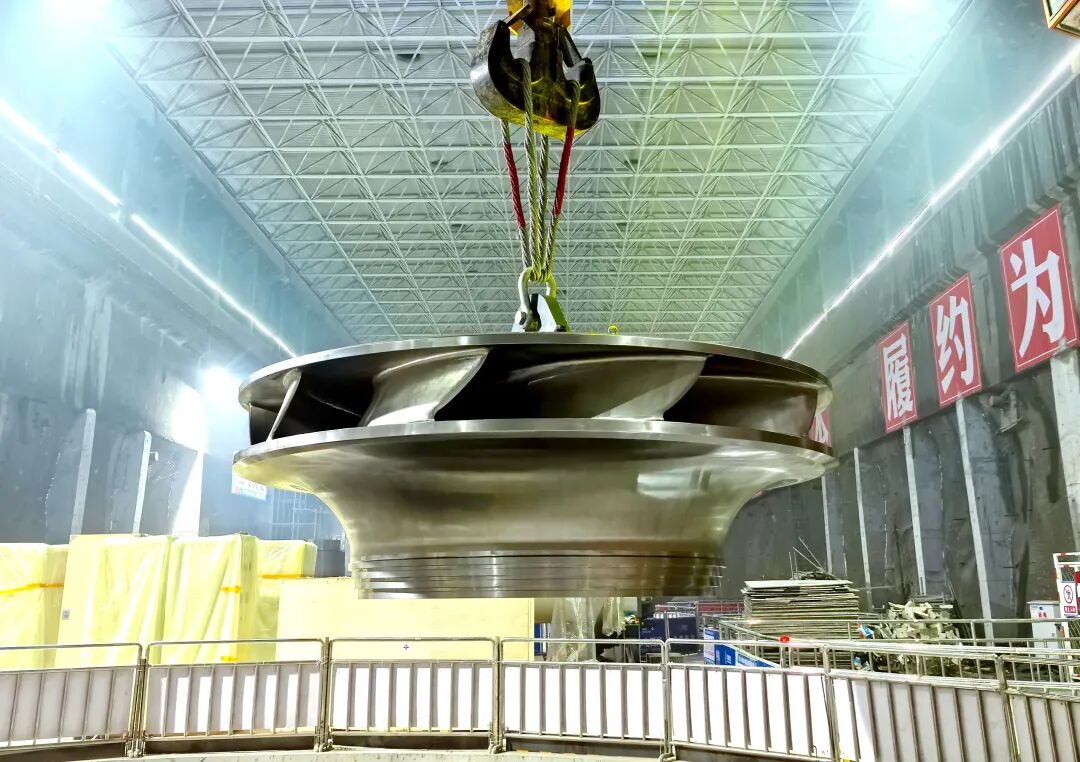

转轮是水轮发电机组的“心脏”,其设计和制造精度直接关系到机组的稳定性和效率。2号机组转轮直径达4.39米,高1.54米,总重42吨,体型庞大、结构复杂,吊装过程要求“稳、准、精”。

吊装前,项目部组织了详尽的安全技术交底,对桥机、吊具等进行了全面检查验收。吊装过程中,指挥人员信号准确、操作人员协调一致、安全监督人员全程旁站,各方通力协作,克服了现场作业空间狭小、定位精度要求高等难题,整个吊装过程一气呵成,平稳有序。

目前,项目部正在进行1号水轮机转动部件的吊装、4号定子机座的组焊、技术供水设备和管路安装,以及1号主变滤油、全厂电缆桥架安装等工作。下一步,项目部将进行1号机组转子吊装,4号机组定子铁心叠装及全厂电缆敷设,为项目倒送电奠定基础。

尚义抽蓄电站作为京津冀地区千瓦级“蓄电池”的重要组成部分,是张家口市推动能源结构转型、增强新能源消纳能力的关键基础设施,也是张家口市首座抽蓄电站。电站共安装4台可逆式水轮发电机组,单机容量350兆瓦。建成后年发电量可达15.4亿千瓦/时,每年节约煤耗约11.95万吨。
