广西首座抽蓄电站全部机组转子吊装完成

来源:七局视界

时间:2025-08-13

银龙蓄势卧青山

一斗明珠镶桂岭

近日

由中国电建水电七局承建的

广西首座抽水蓄能电站

——南宁抽水蓄能电站

最后一台机组核心部件吊装完成

为2025年底全面投产按下“加速键”

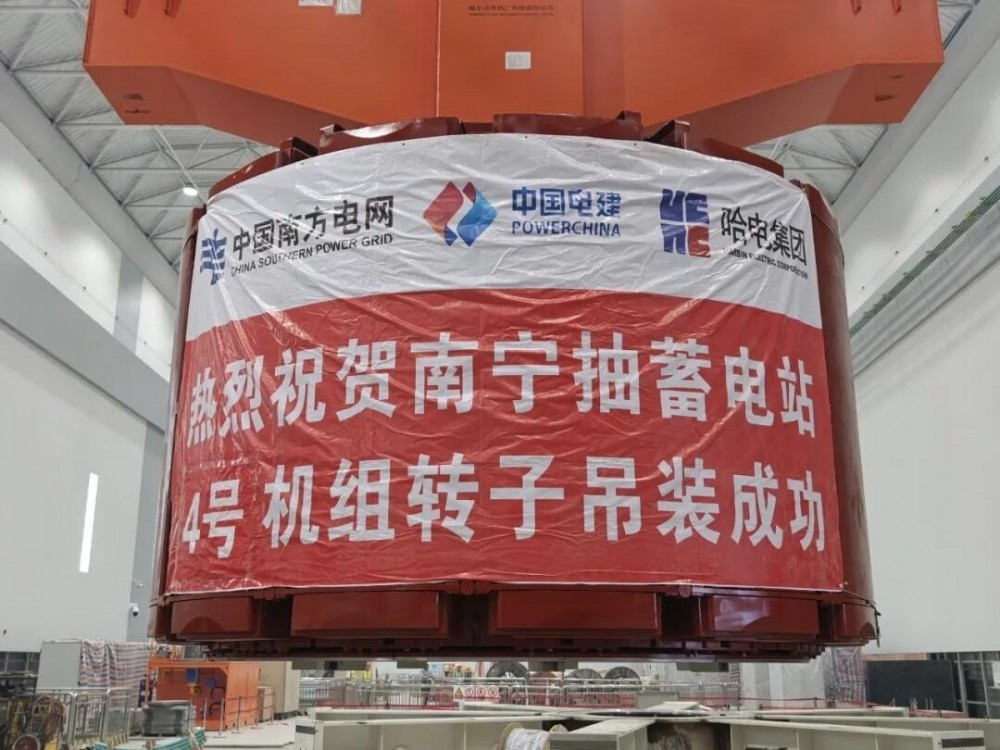

4号机组转子吊装

南宁抽水蓄能电站

是国家“十四五”重点能源工程、

自治区统筹推进重大项目

总装机容量120万千瓦

水电七局主要承担

电站输水发电系统土建工程

以及全部机组机电设备安装任务

南宁项目获评“示范工程样板点”

据现场负责人介绍

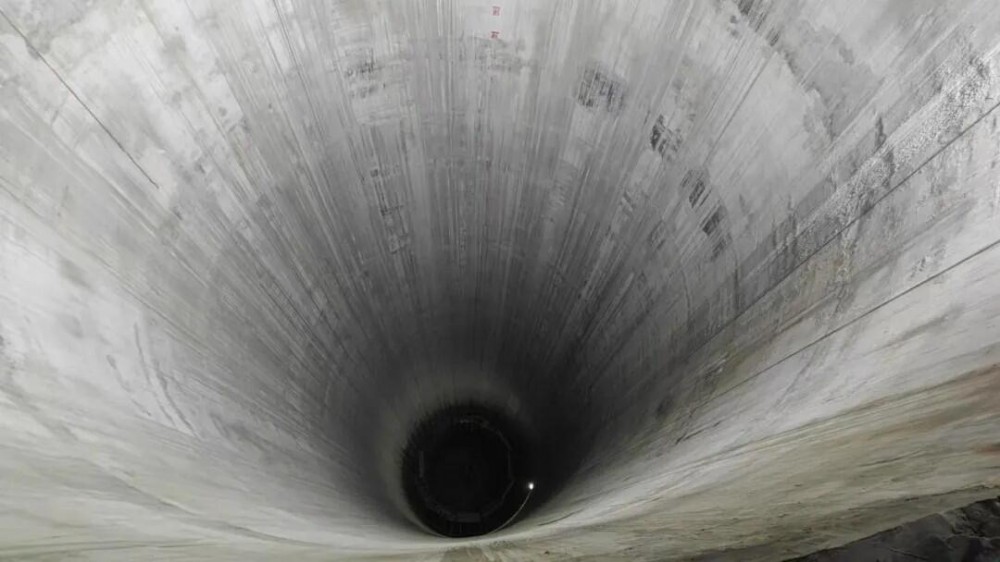

工程开挖支护任务已全部完成

创造了17.5个月完成地下厂房开挖

的行业记录

地下洞室群开挖质量优良

获业主认可

水道混凝土全部浇筑完成

尾水系统充水一次成功

并顺利通过引水充水安全鉴定

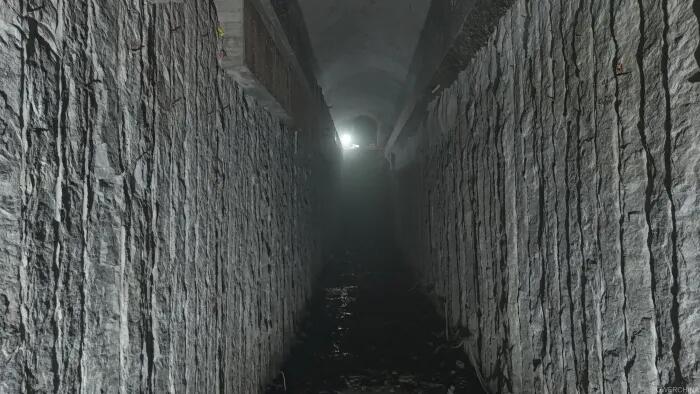

引水调压井

本次吊装的4号机组转子

直径5.378米、高度3.475米

是抽水蓄能机组最核心的转动部件

其安装精度直接关系到机组运行效率

吊装现场

随着转子在桥机的起吊下平稳升起

历时18分钟

实现转子与主轴“零误差”对接

至此,全部4台机组转子吊装完成

地下厂房机组安装现场

从首台机组底环吊装

到4号机组转子吊装完成

创下用时不到8个月的记录

现场克服当地恶劣气候影响

采用精准控温除湿技术

将定子硅钢片圆度精度

控制在0.25毫米内

获评行业优秀样板工程

定子叠片形象

电站计划于年底全面投产

建成后,年设计发电量16亿千瓦时

可满足160万户家庭年度用电需求

每年可节约标煤28.5万吨

减排二氧化碳76.6万吨

相当于6.25万亩森林的碳汇能力


特别声明

国际储能网声明:本文仅代表作者本人观点,与国际储能网无关,文章内容仅供参考。凡注明“来源:国际储能网”的所有作品,版权均属于国际储能网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
