7月1日,广东肇庆浪江抽水蓄能电站3号机组水压试验一次性通过,为后续3号机组机坑里衬安装,混凝土浇筑奠定了坚实基础。

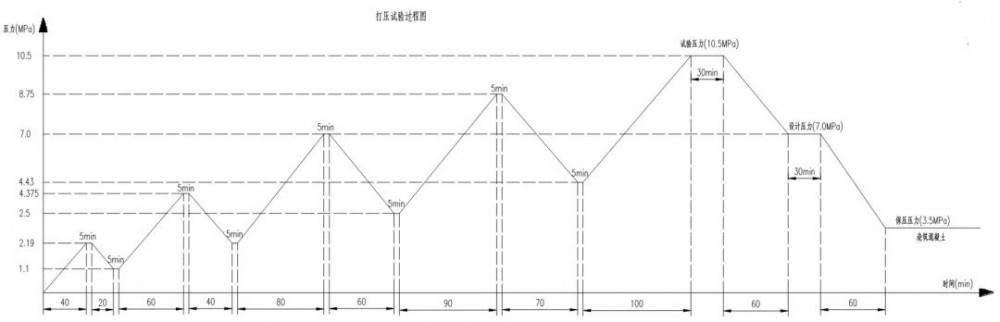

蜗壳是水轮发电机组的核心部件,其承压能力直接关系机组安全稳定运行。本次试验严格遵循技术规范,采用分级加压方式,将蜗壳设计工作压力(兆帕)提升至试验压力峰值10.5兆帕,高于设计压力3.5兆帕,充水量达100立方米,保压浇筑压力稳定于3.5兆帕。历经9小时精密操作,各阶段加压、保压、减压工序衔接有序,全程未出现渗漏、泄压现象,座环蜗壳系统状态良好,所有监测数据均优于设计标准,再次验证了座环蜗壳焊接工艺质量管控。

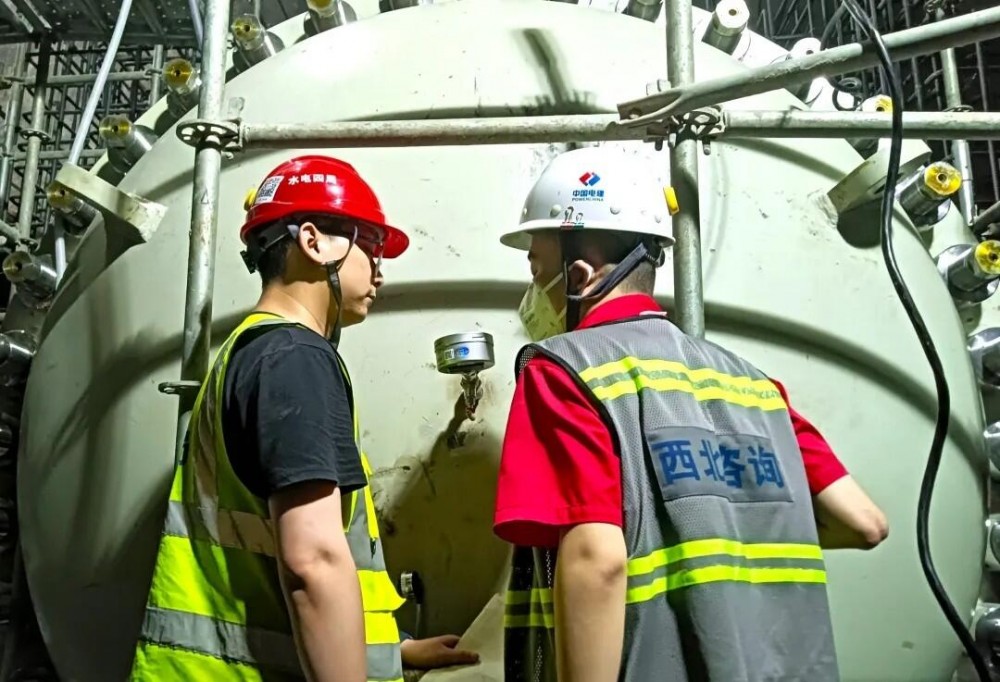

为保障水压试验顺利通过,项目部坚持党建引领,组建党员突击队与青年突击队,精心组织,科学调配,认真总结前两台水压试验经验,联合业主、监理、设计、厂家开展联合检查,严格落实安全及技术交底,安排专人进行数据监测,严控质量风险。
下一步,项目部将做好3号机组机坑里衬安装、保压浇筑,1号机组定子磁化试验,2号机组里衬中段,4号机组凑合节焊接及水压试验,尾水支洞剩余压力钢管安装与焊接等工作。
广东肇庆浪江抽水蓄能电站是粤港澳大湾区首个变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站安装3台单机容量30万千瓦的定速可逆式水泵水轮机/发电电动机和1台单机容量30万千瓦的变速可逆式水泵水轮机/发电电动机组,总装机容量为120万千瓦。
